Construction d'un nouveau restaurant scolaire




Retrouvez ci-dessous les principales informations sur ce chantier de construction.

Les études du projet d’un nouveau restaurant scolaire débutées en 2020 devaient permettre le commencement des travaux début 2022. Malheureusement, le résultat de l’appel d’offres lancé l’an dernier a enregistré un surcoût de 40% en raison du contexte national et international (sortie du Covid, guerre en Ukraine, inflation…).

Afin de conserver un endettement raisonnable pour notre commune, la Municipalité ne pouvait valider ce projet en l’état. Pour autant, les mois qui ont suivi ont permis aux élus, à l’architecte (Créa’ture Architectes) et aux bureaux d’études de retravailler le projet afin de dégager des pistes d’économies.

Le résultat du nouvel appel d’offres réalisé au printemps 2023 permet aujourd’hui de valider définitivement ce projet pour un montant de 1 650 000 € HT. Afin de financer ces travaux, la Municipalité a obtenu des subventions de 486 700 € de la part de l’Etat, 200 000 € du Conseil départemental et un fonds de concours de 105 000 € versé par la Communauté de Communes Chinon Vienne et Loire.

La construction de ce nouveau restaurant scolaire a débuté au cours du mois de juin 2023 avec une livraison au cours de l’été suivant pour une ouverture à la rentrée scolaire de septembre 2024. Ce bâtiment, classé RT 2012, permet d’accueillir les élèves dans de meilleures conditions en proposant toujours une cuisine “fait maison” par les agents municipaux.

Les locaux sont à la fois, plus spacieux et plus modernes, avec une attention toute particulière portée à l’acoustique. Ce restaurant, implanté dans le prolongement de l’école élémentaire du Pain Perdu côté rue de la Croix Bazouille, donne donc directement sur la cour de l’école permettant la mise en place d’un service en self pour nos enfants.

2024

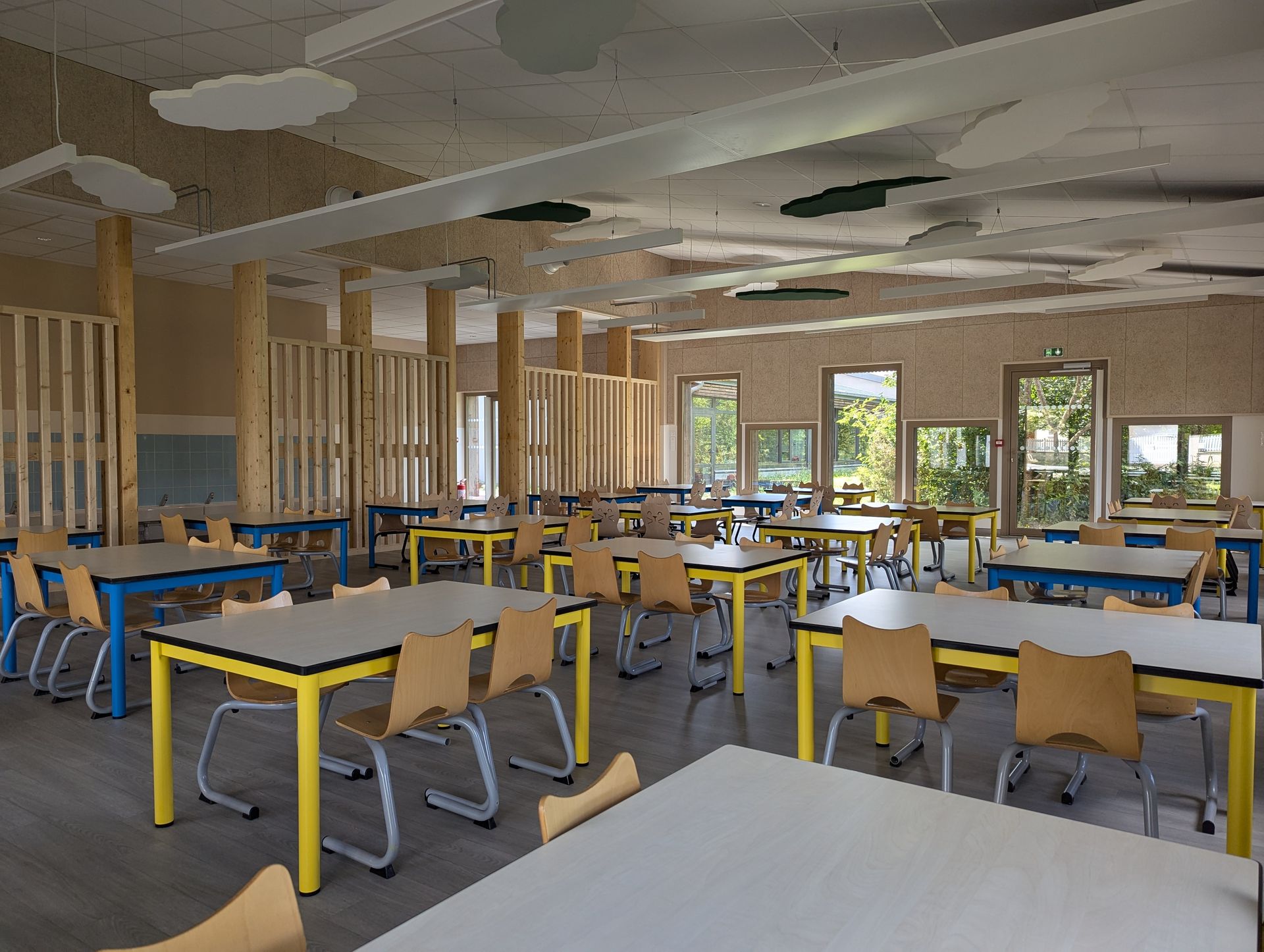

Samedi 07 septembre 2024

Portes ouvertes et inauguration.

2024

Rentrée scolaire du 02 septembre 2024

Ouverture du nouveau du restaurant scolaire

2024

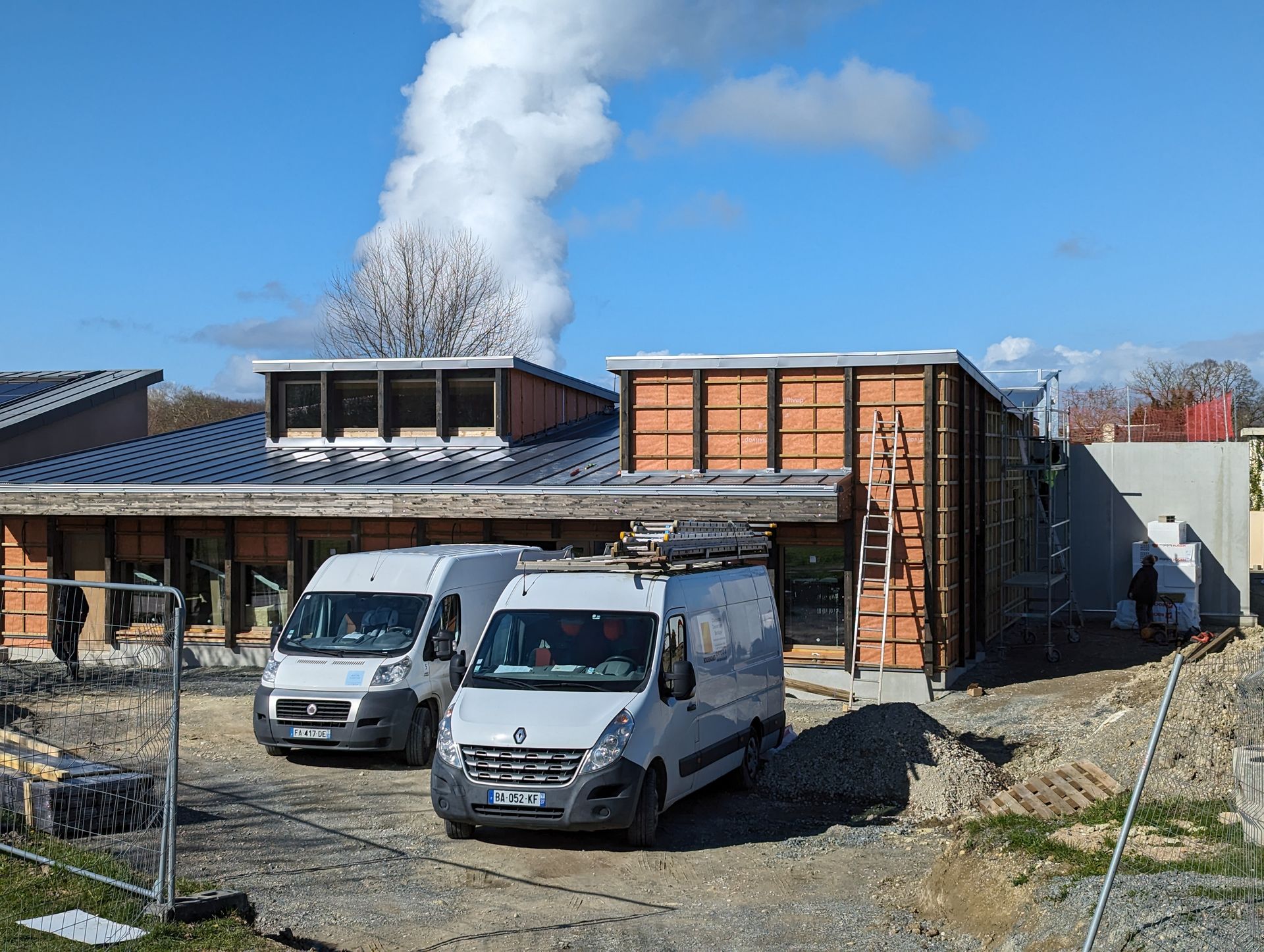

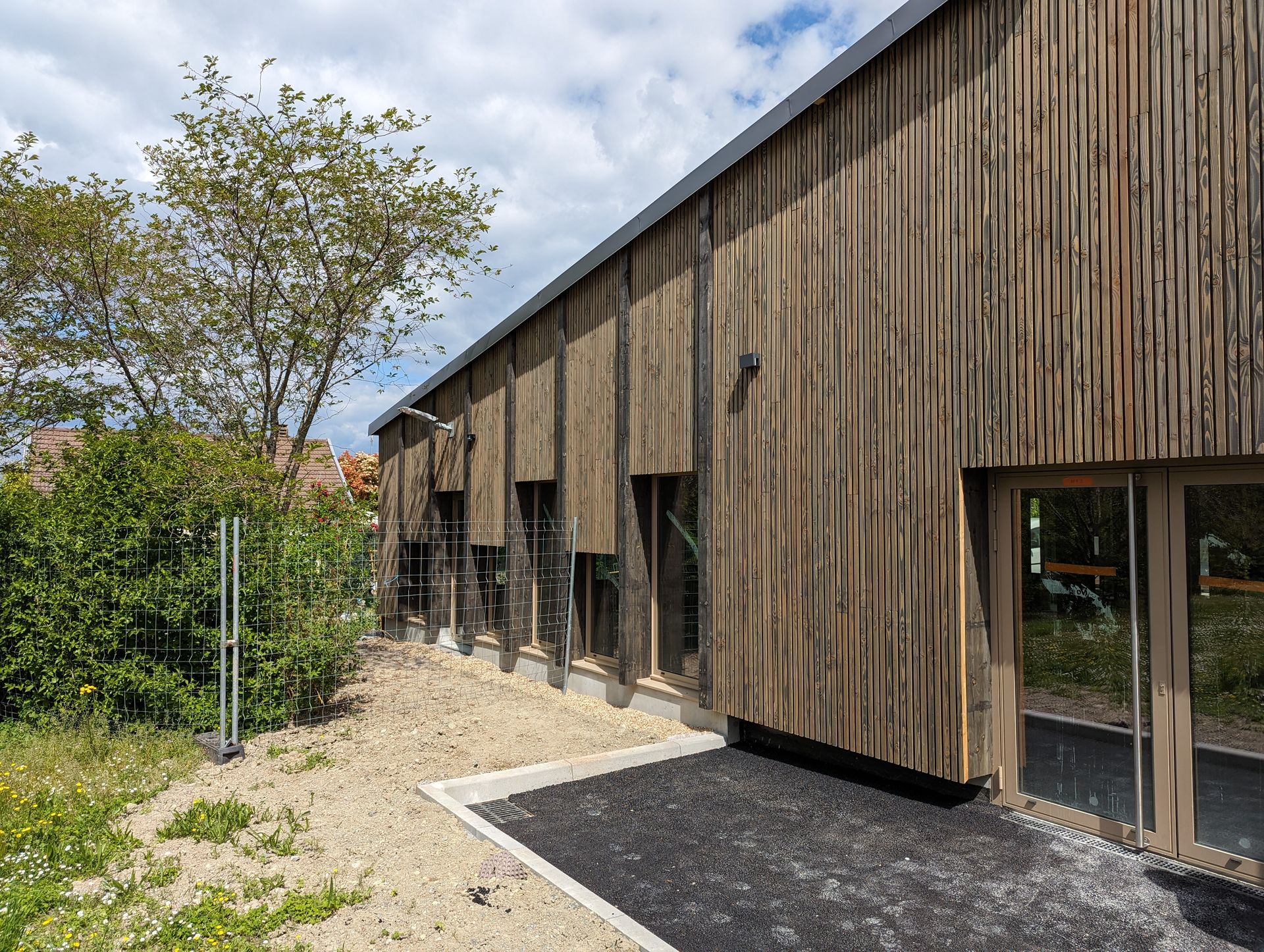

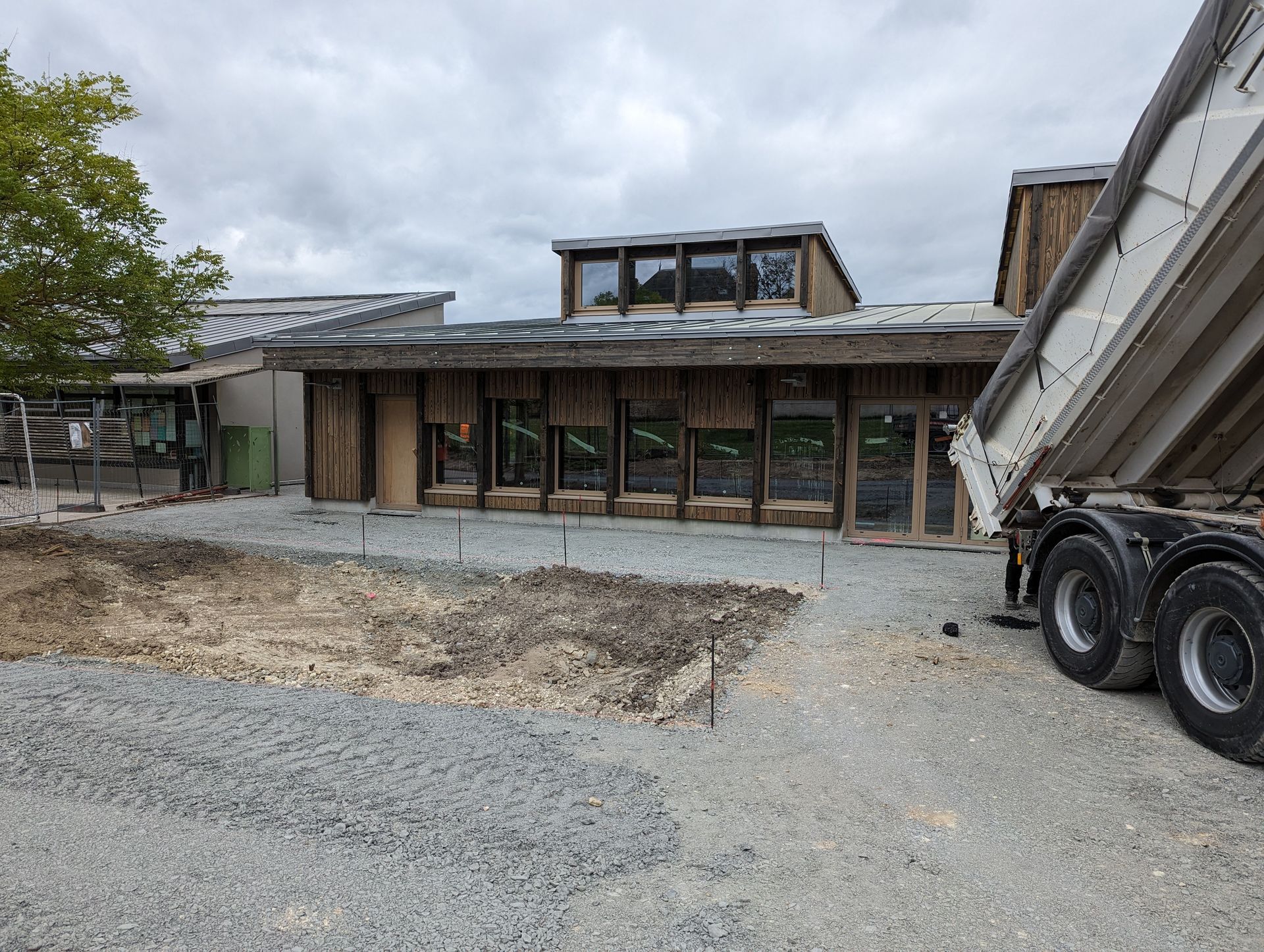

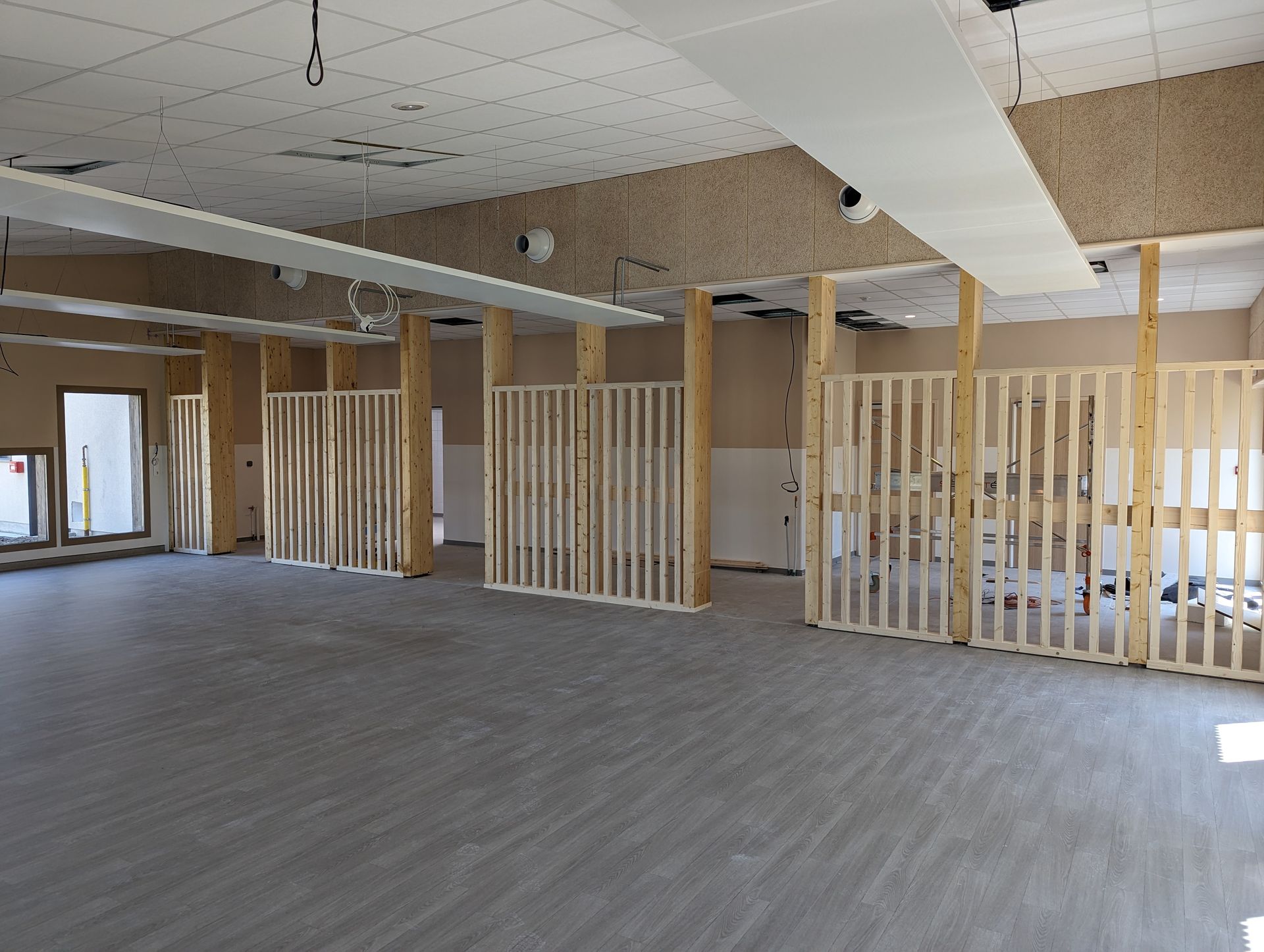

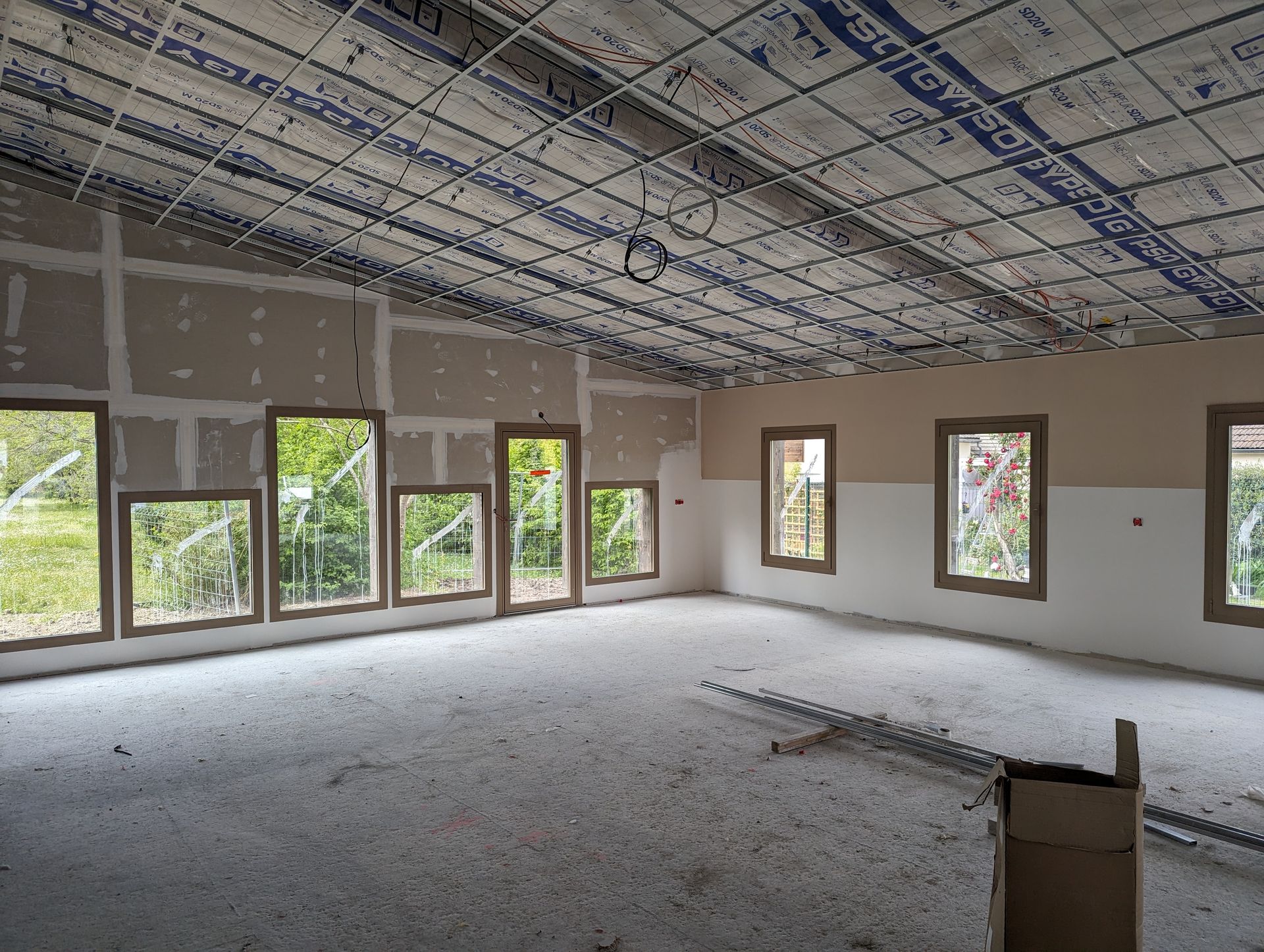

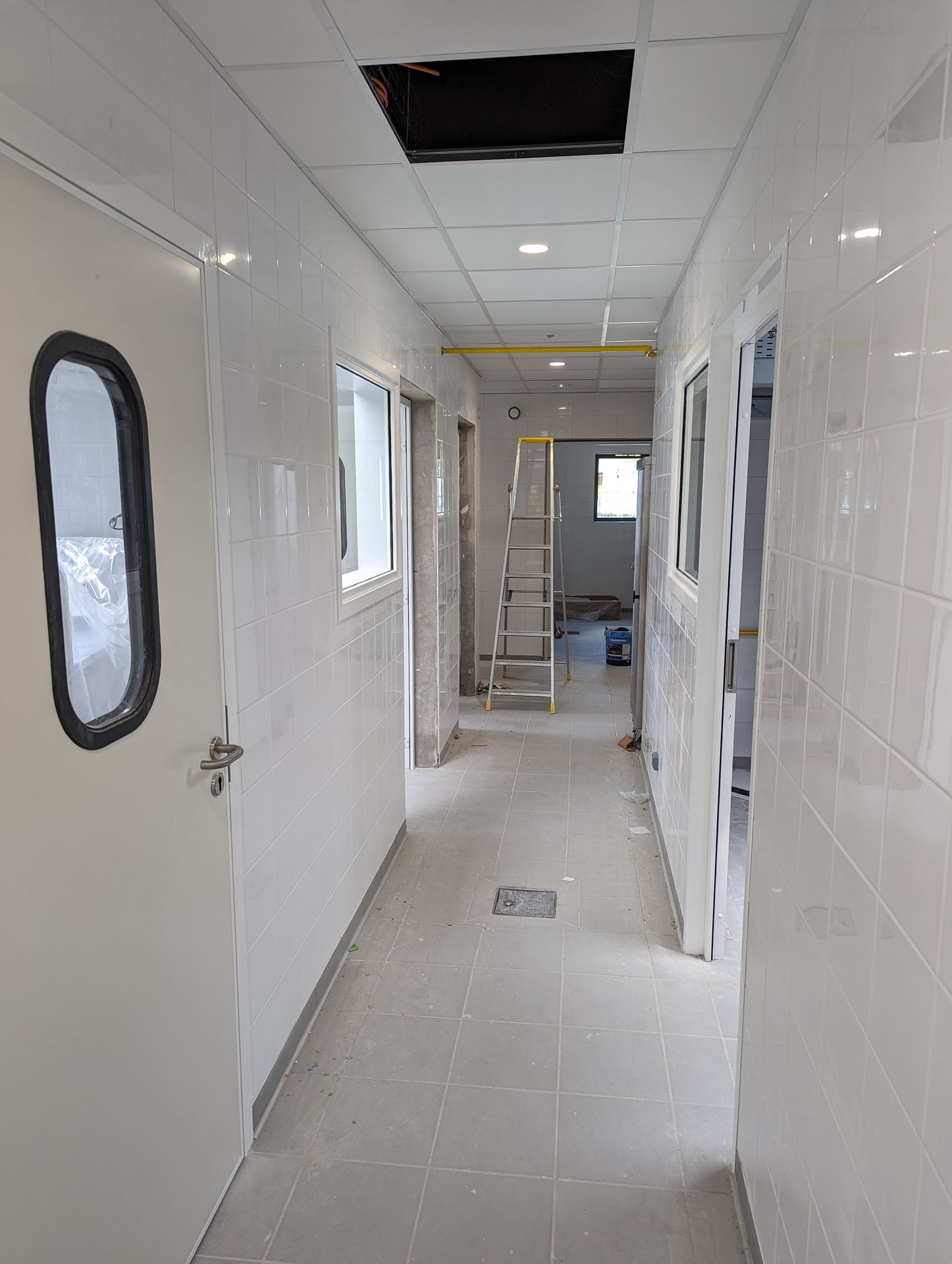

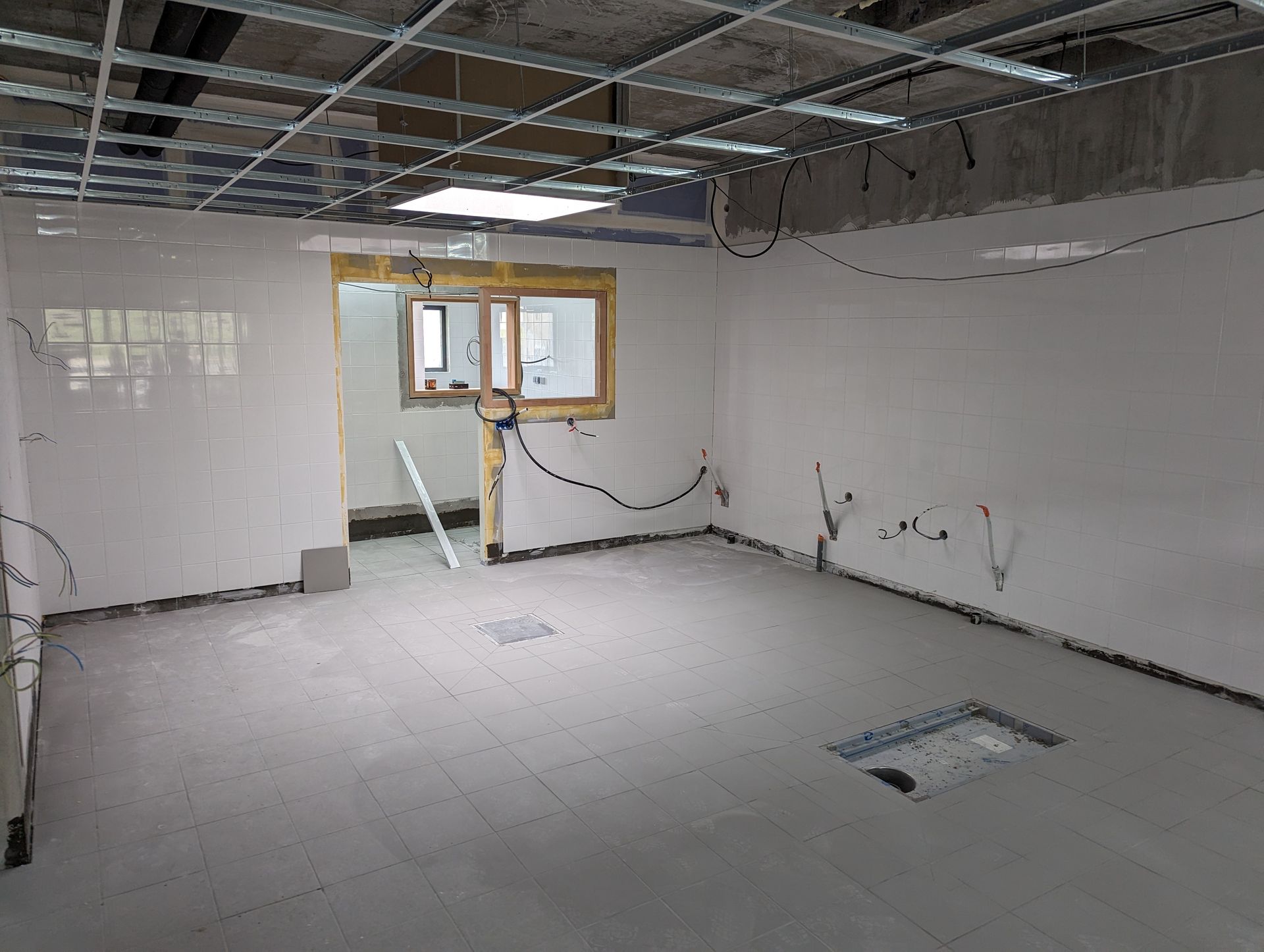

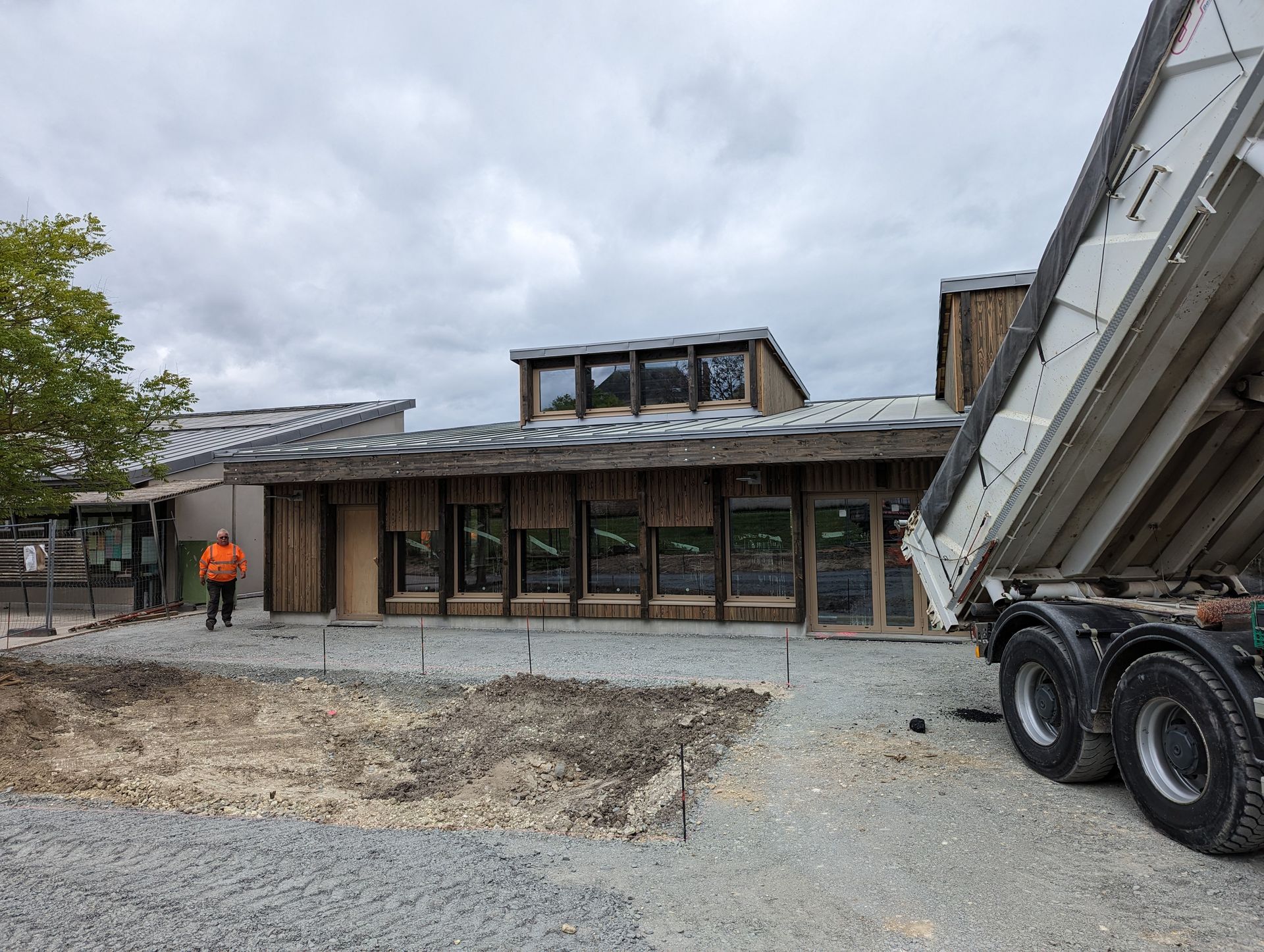

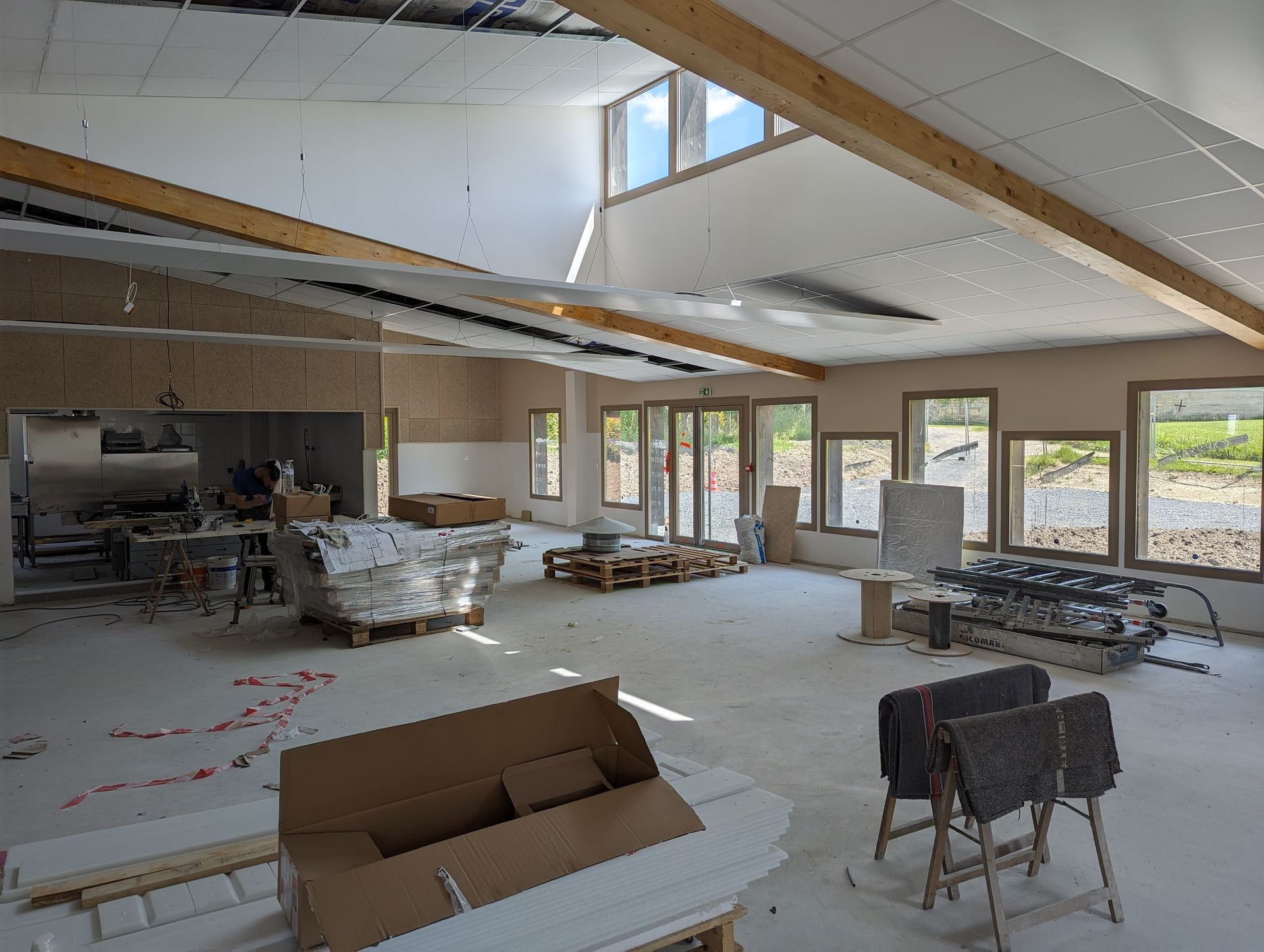

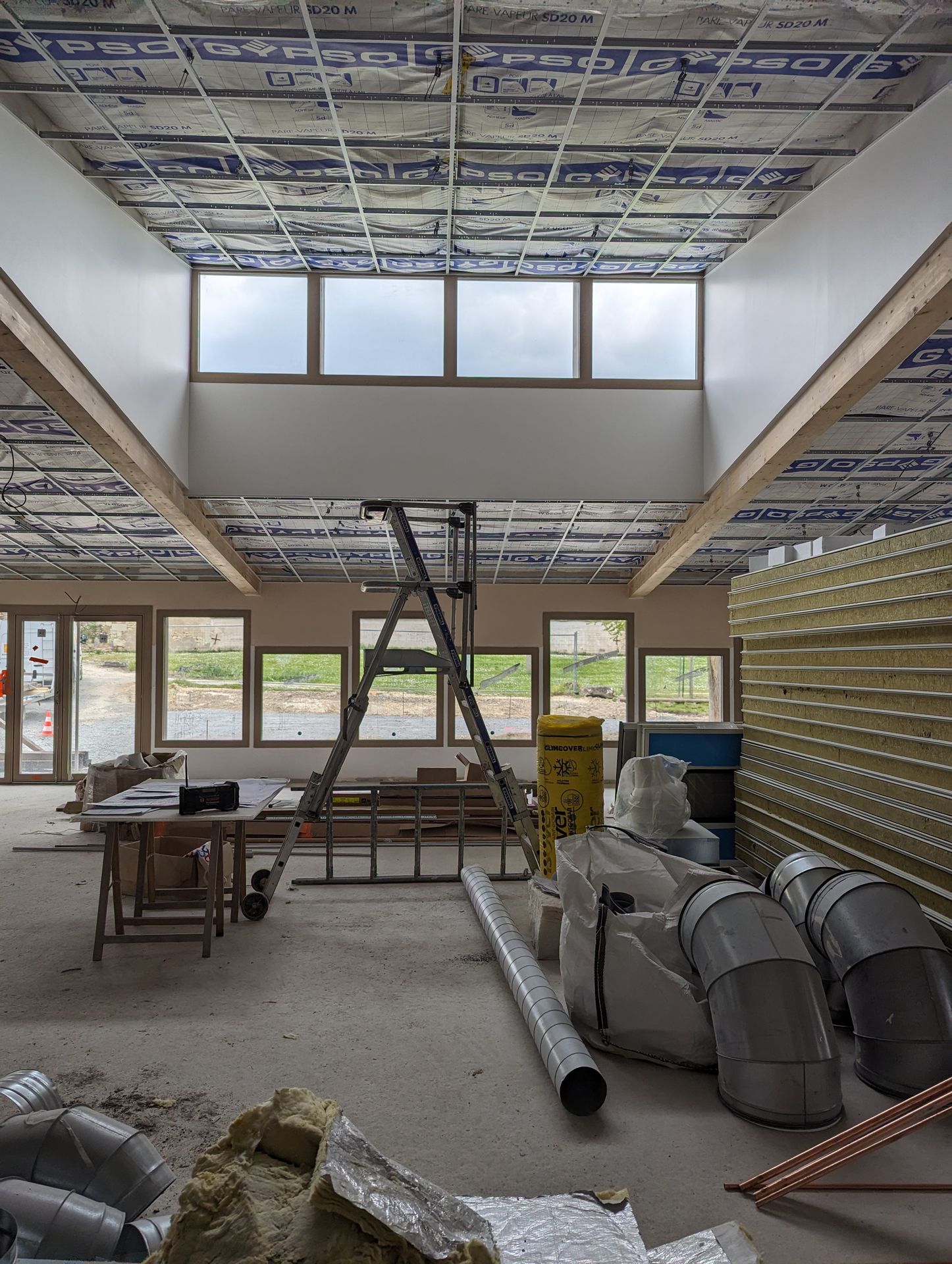

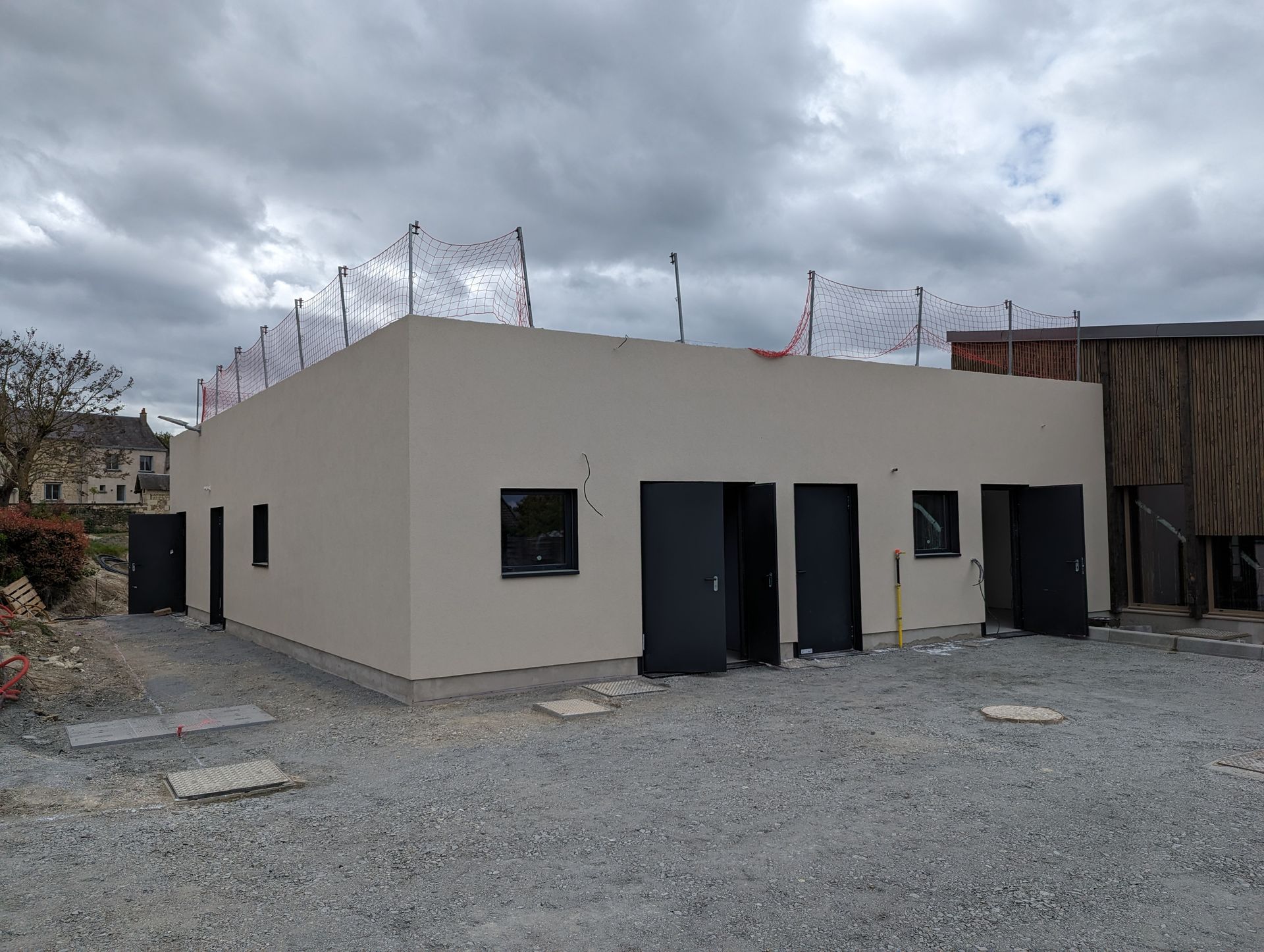

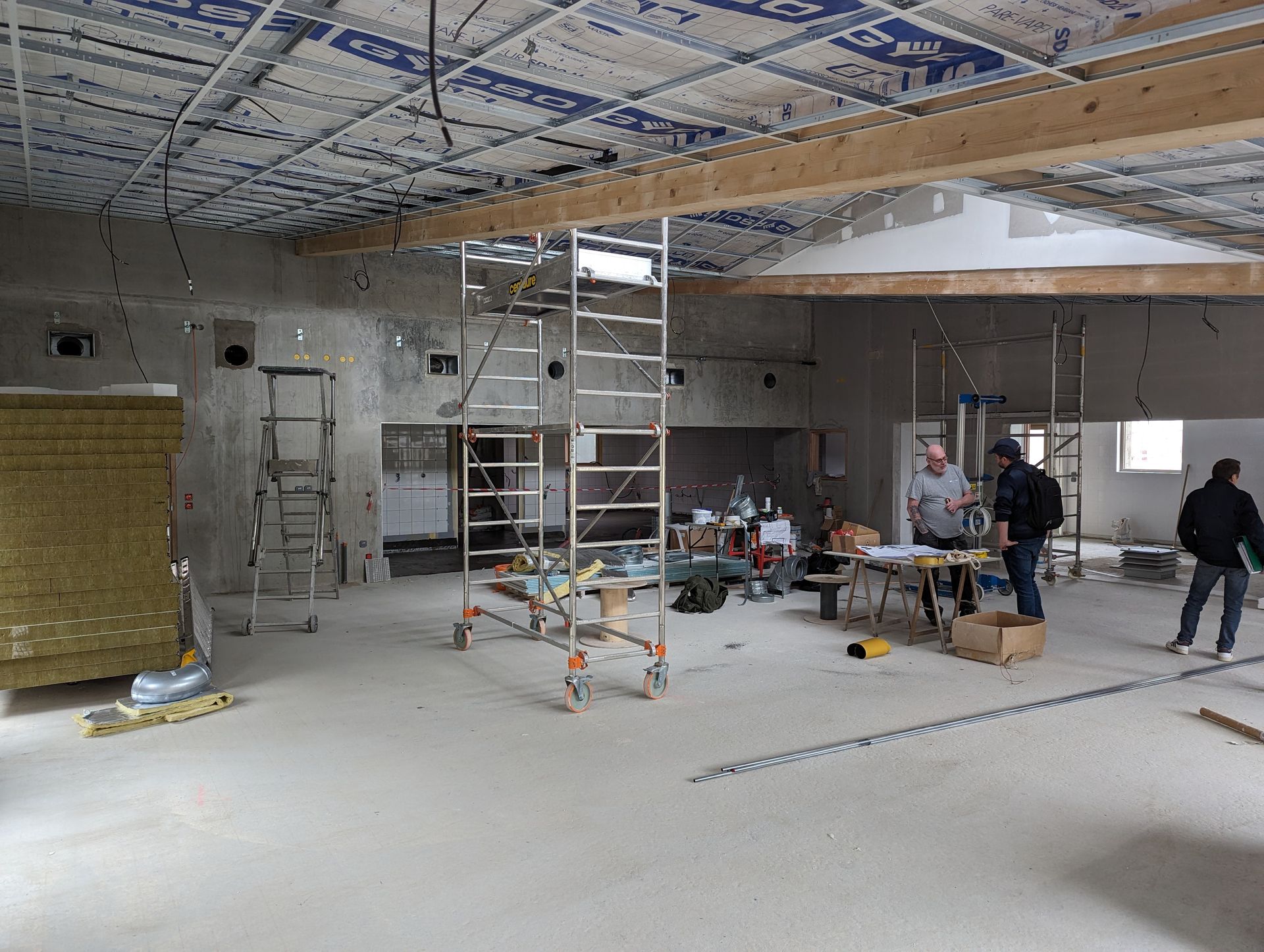

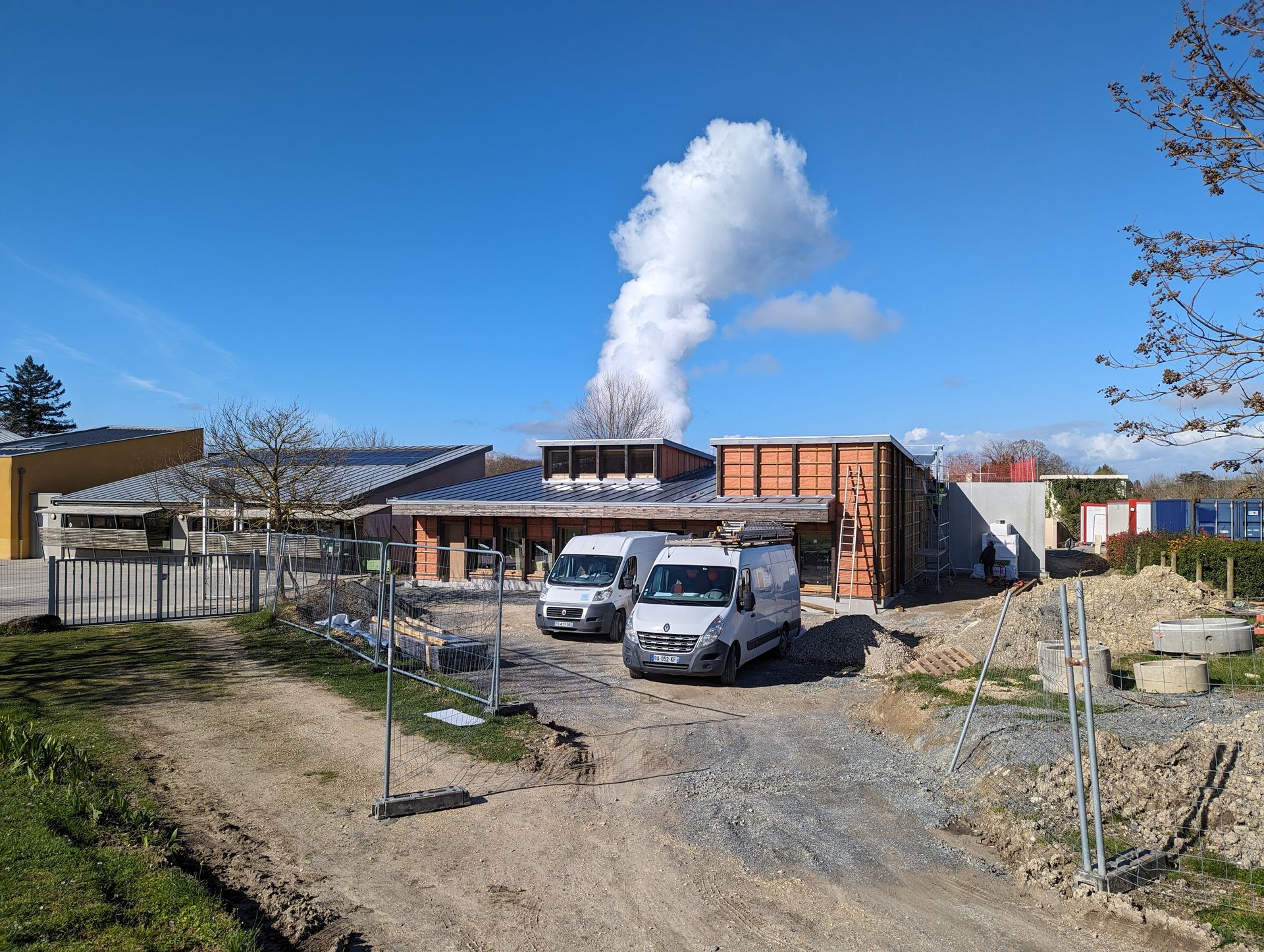

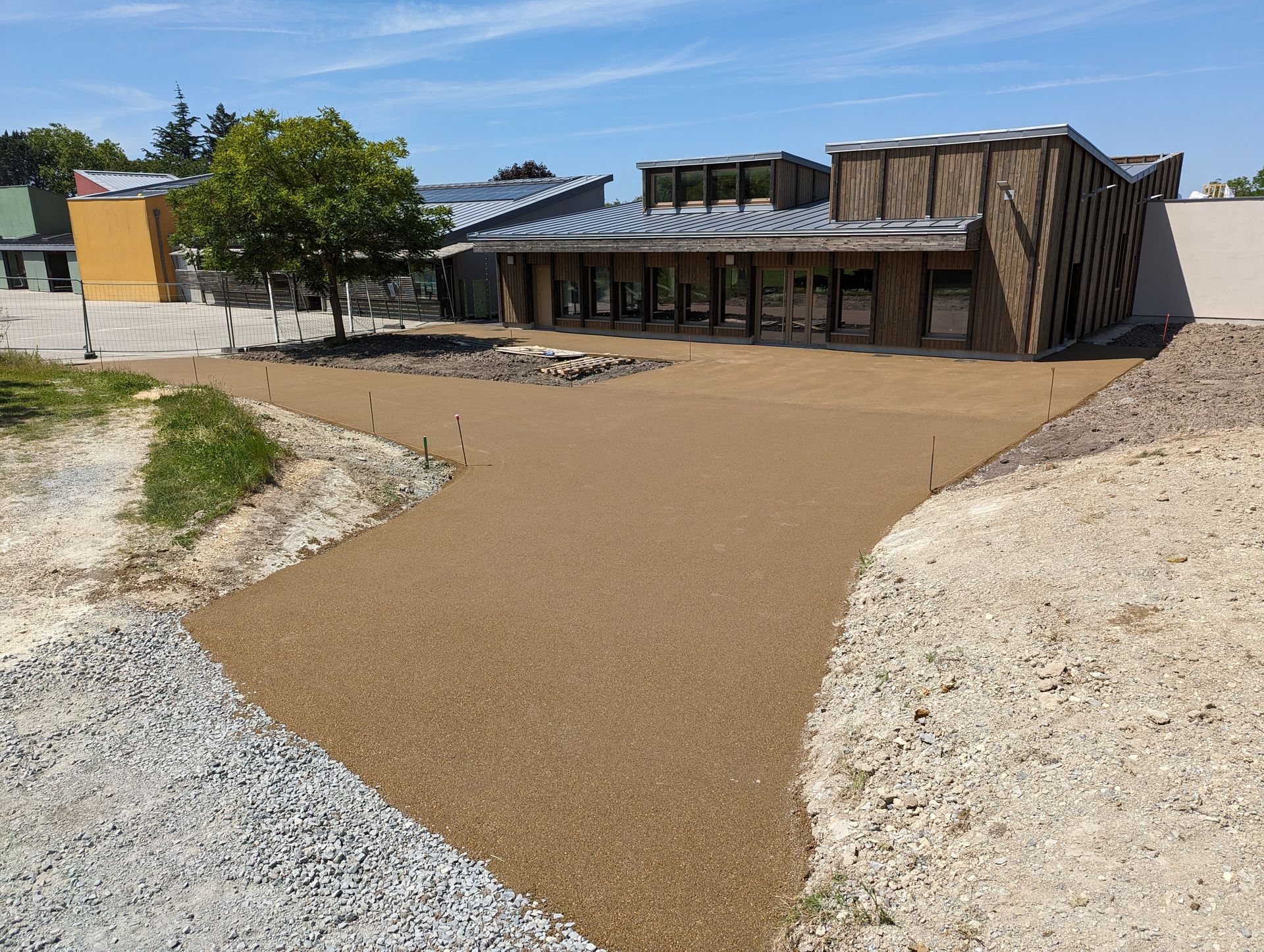

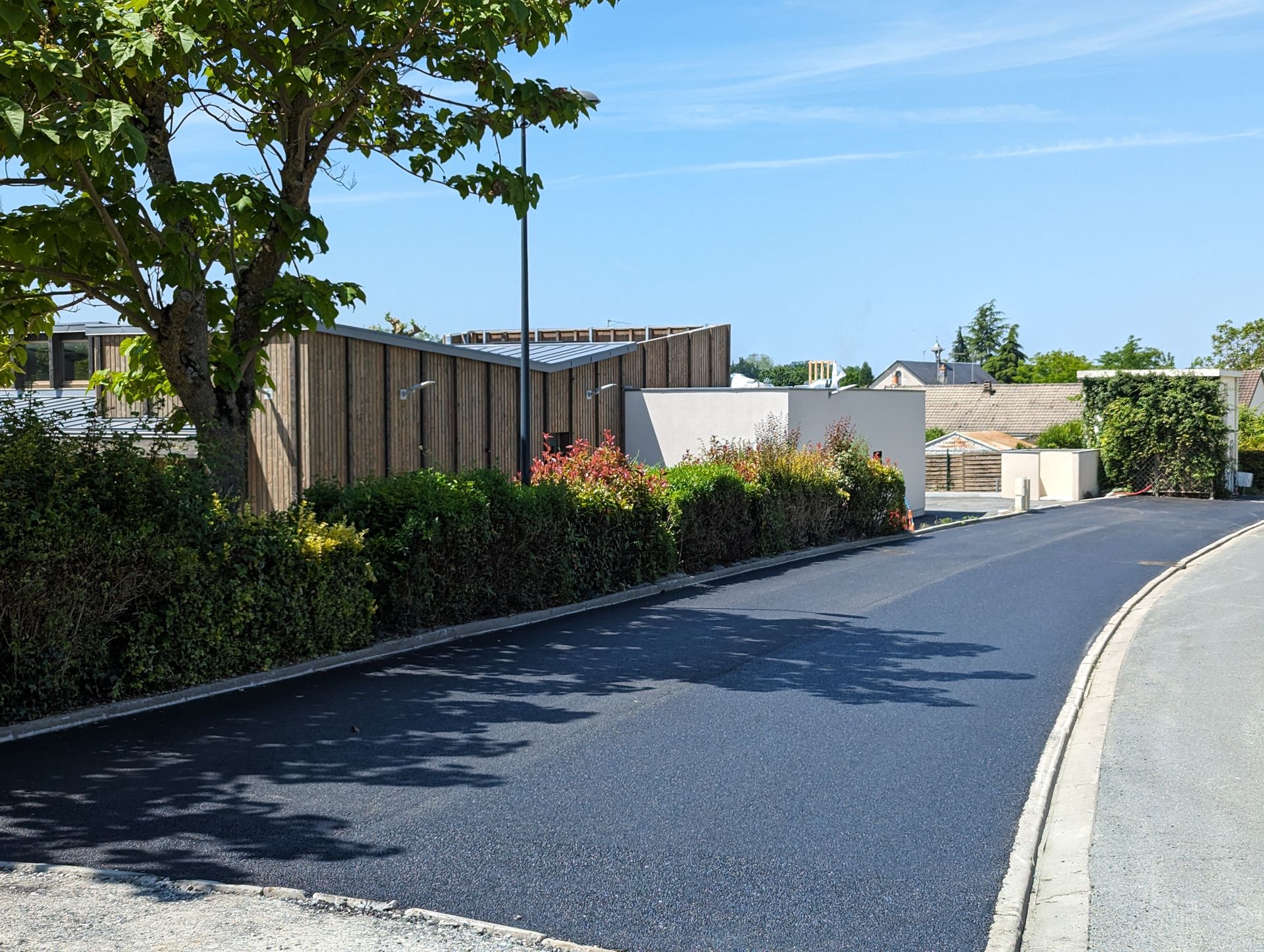

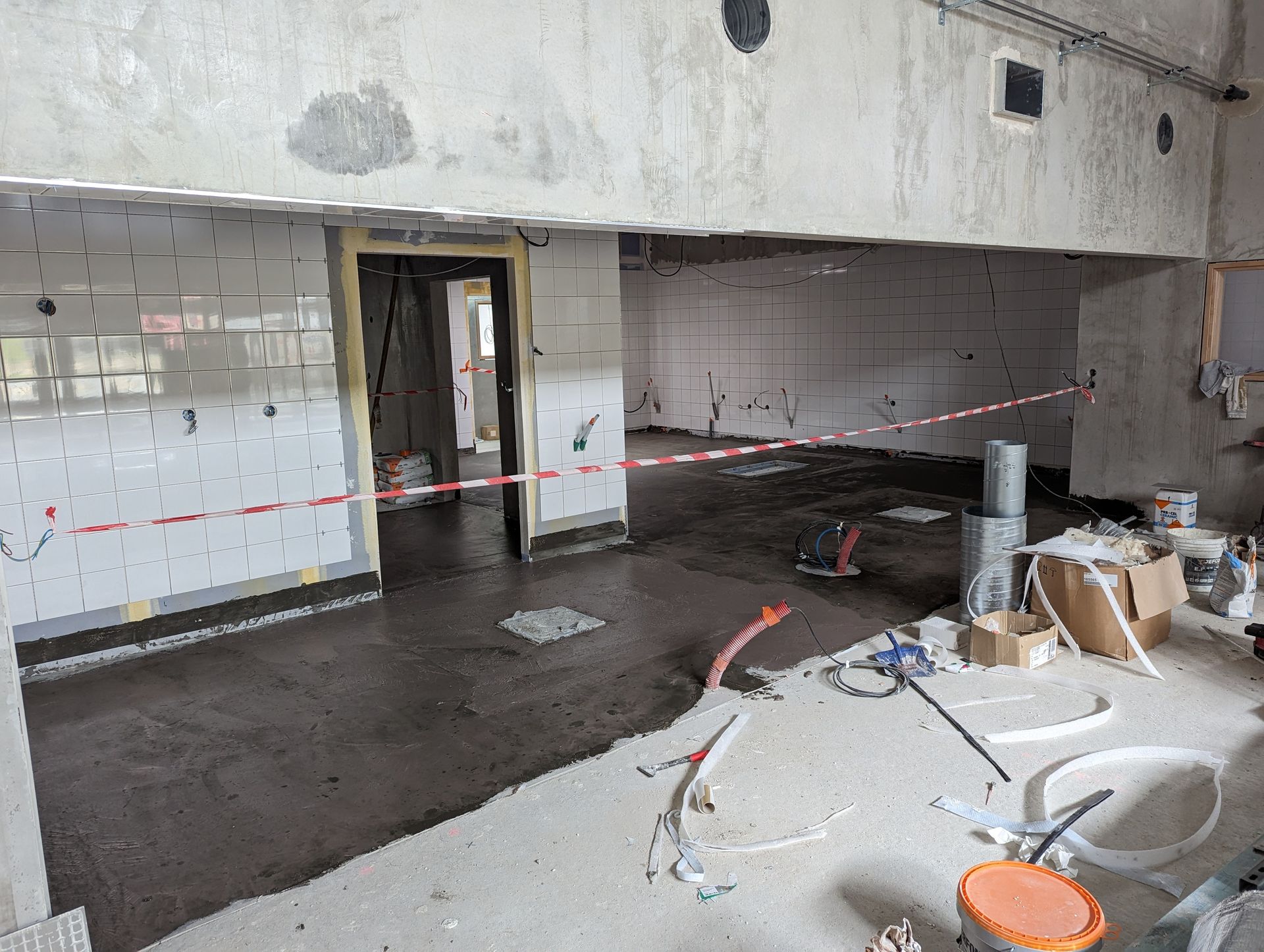

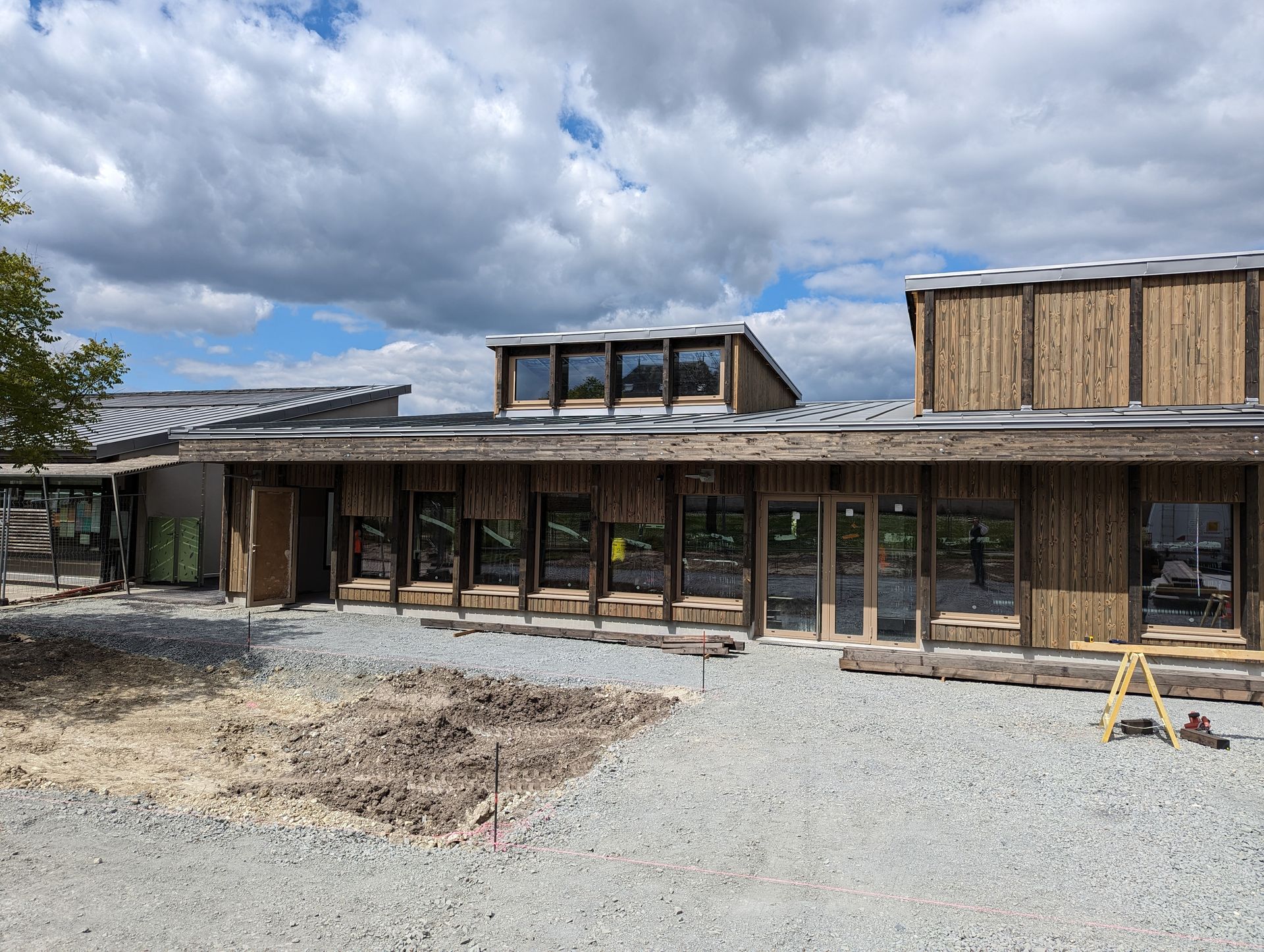

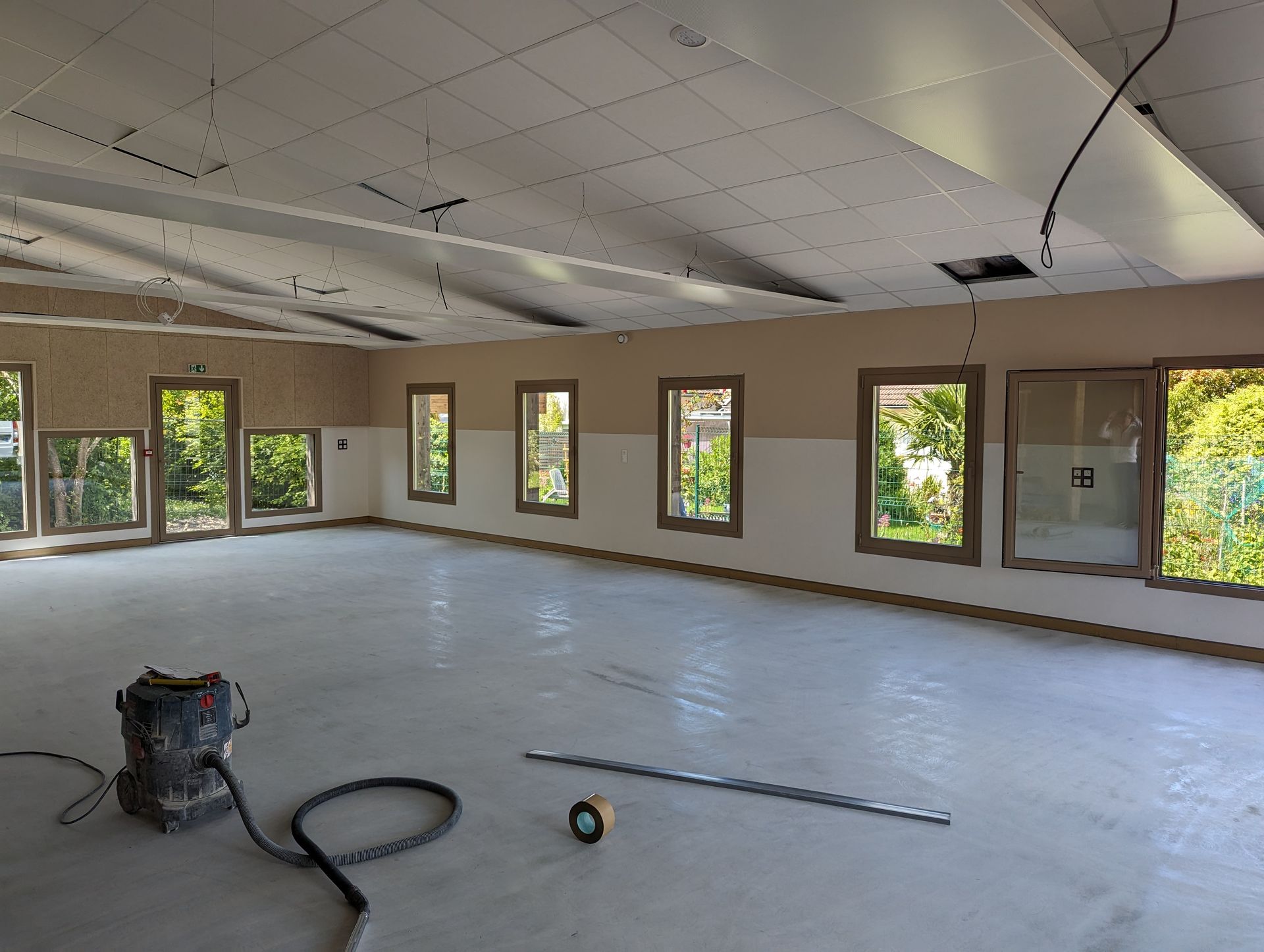

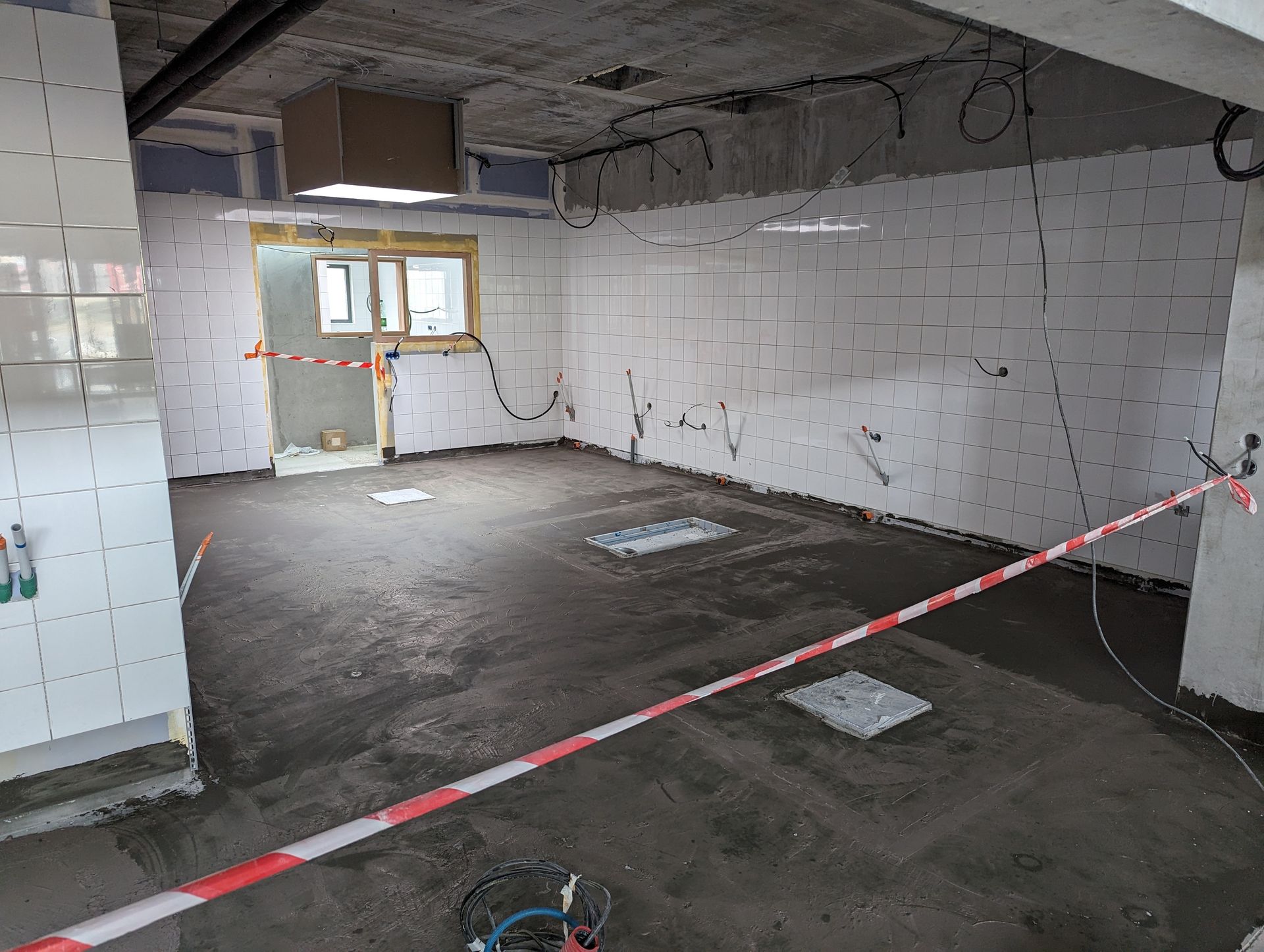

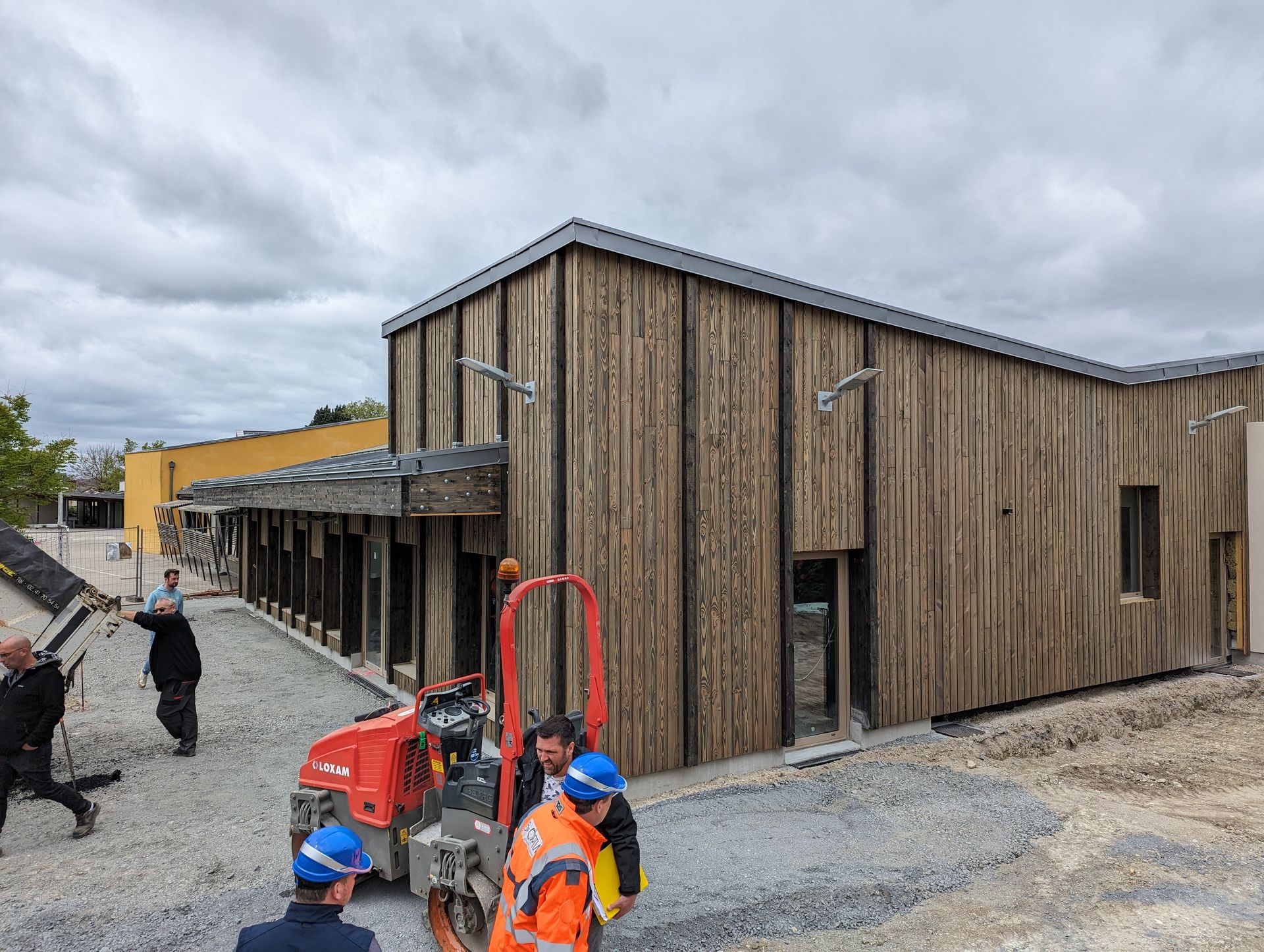

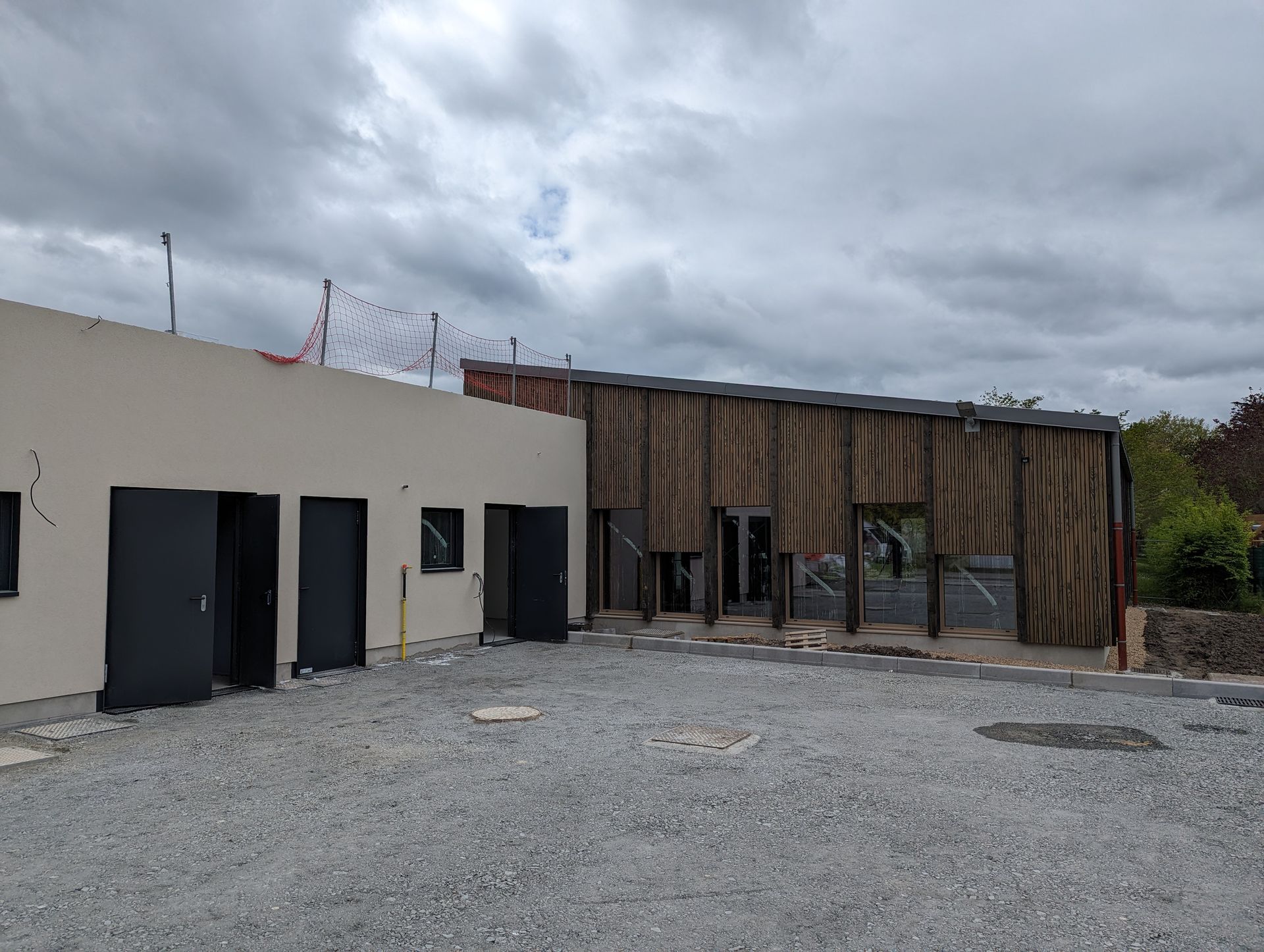

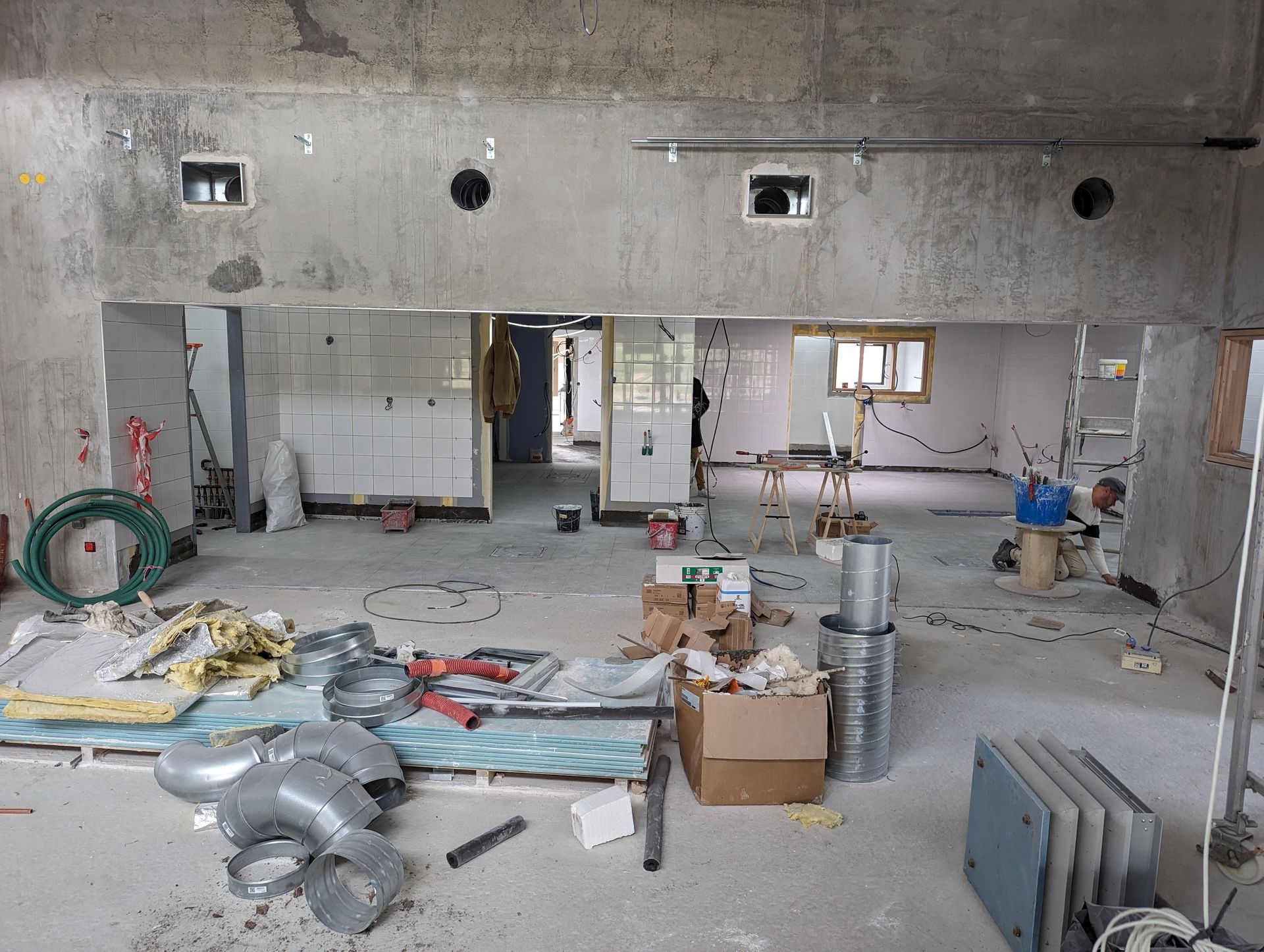

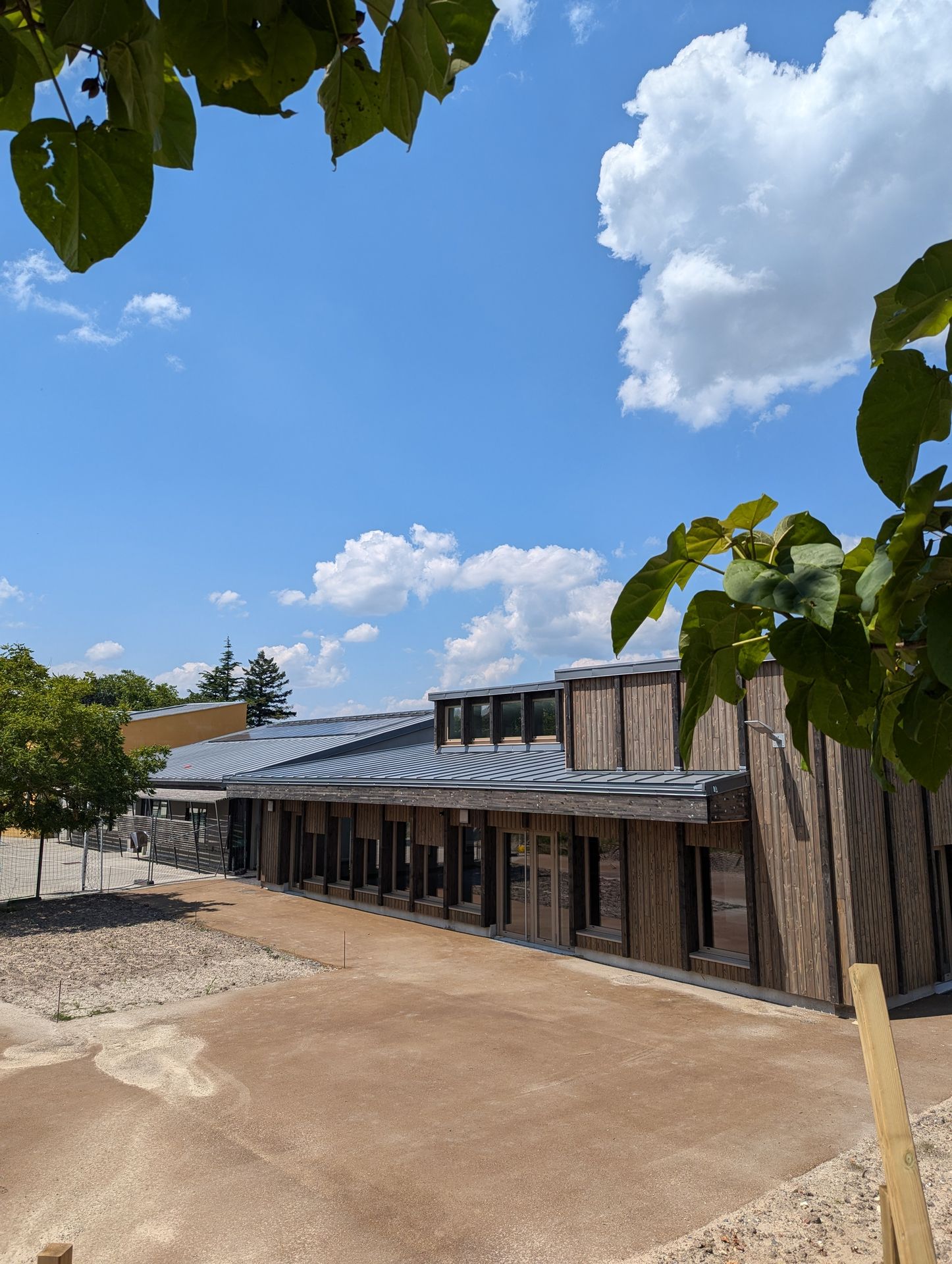

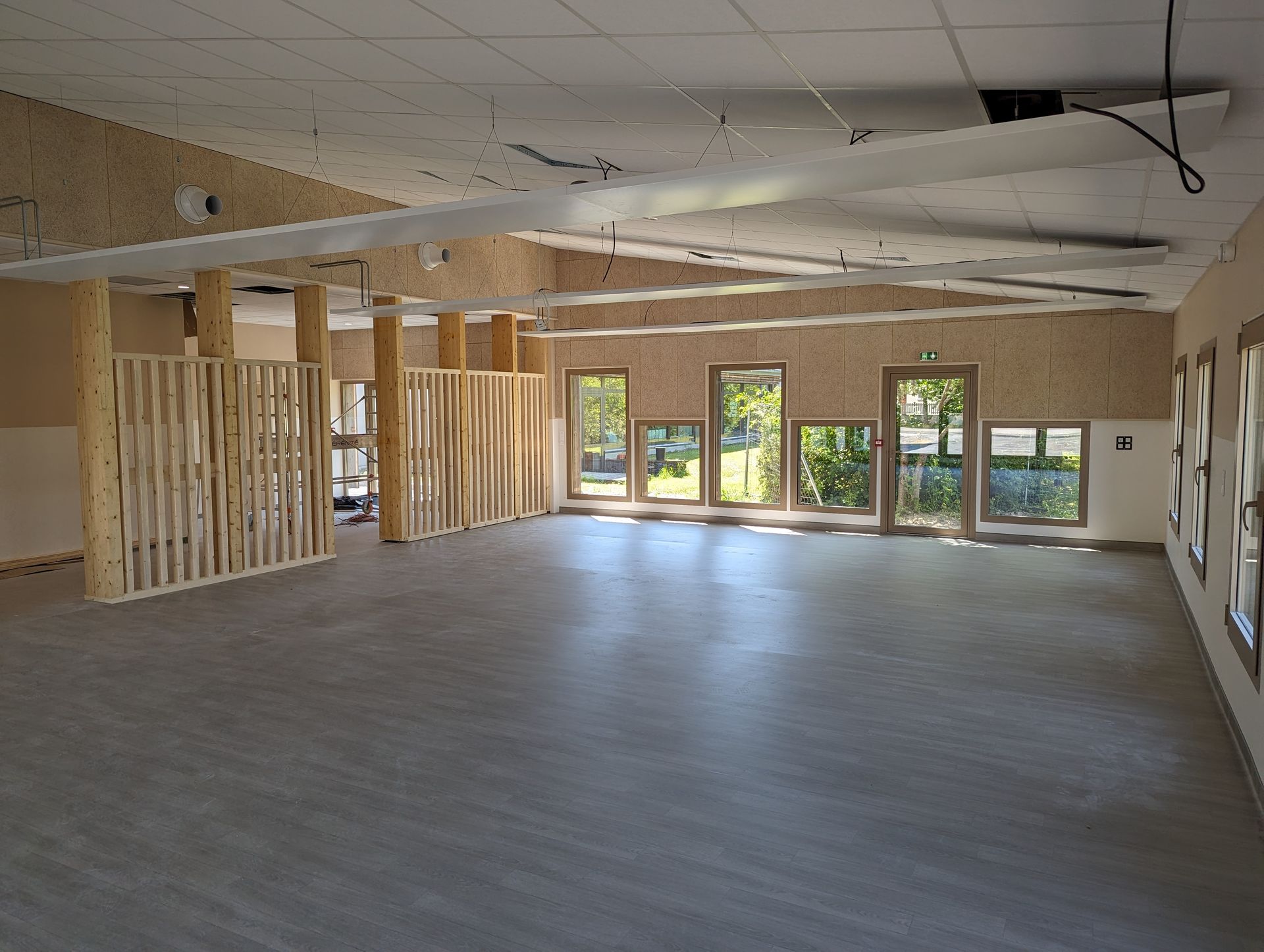

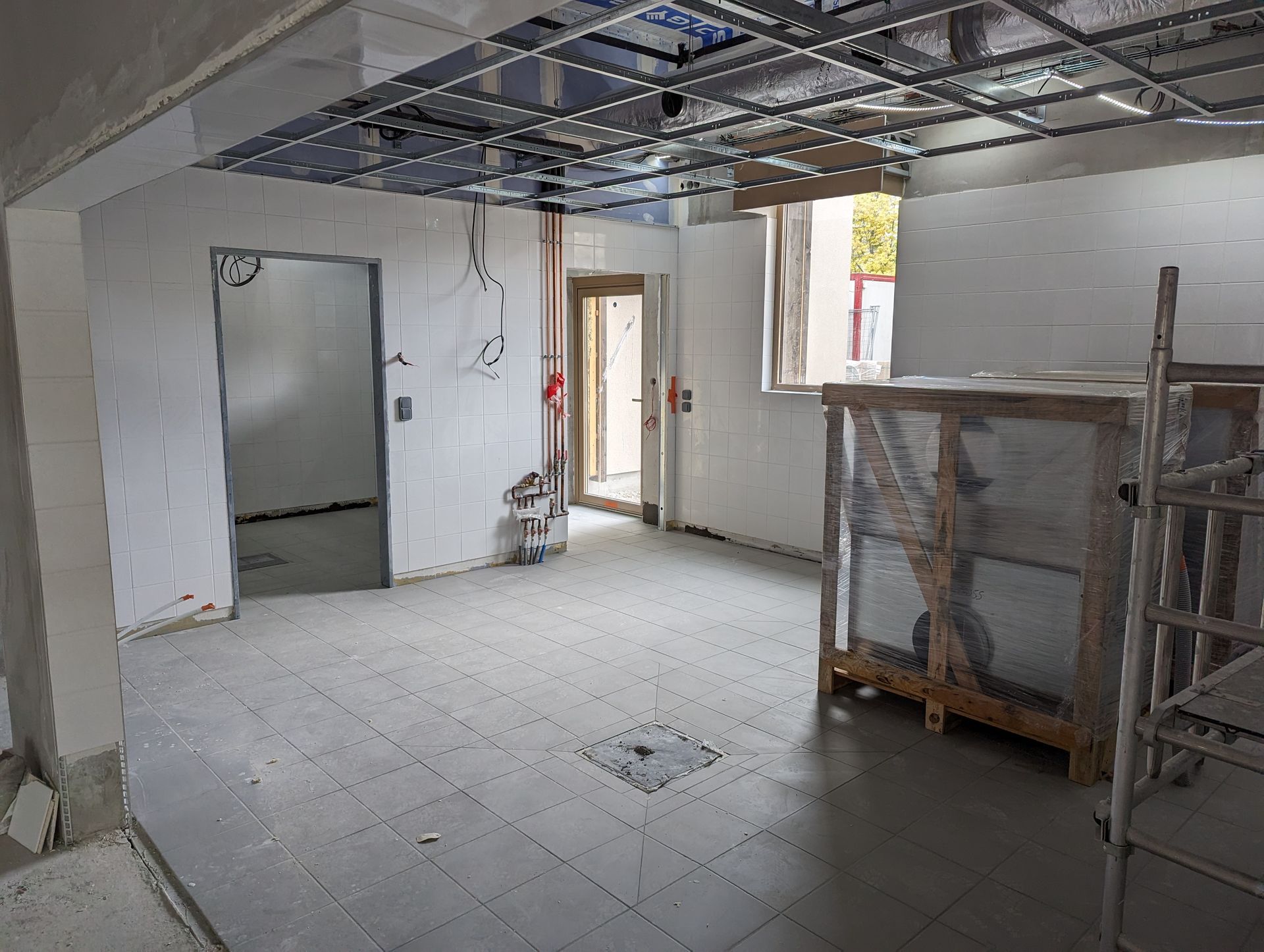

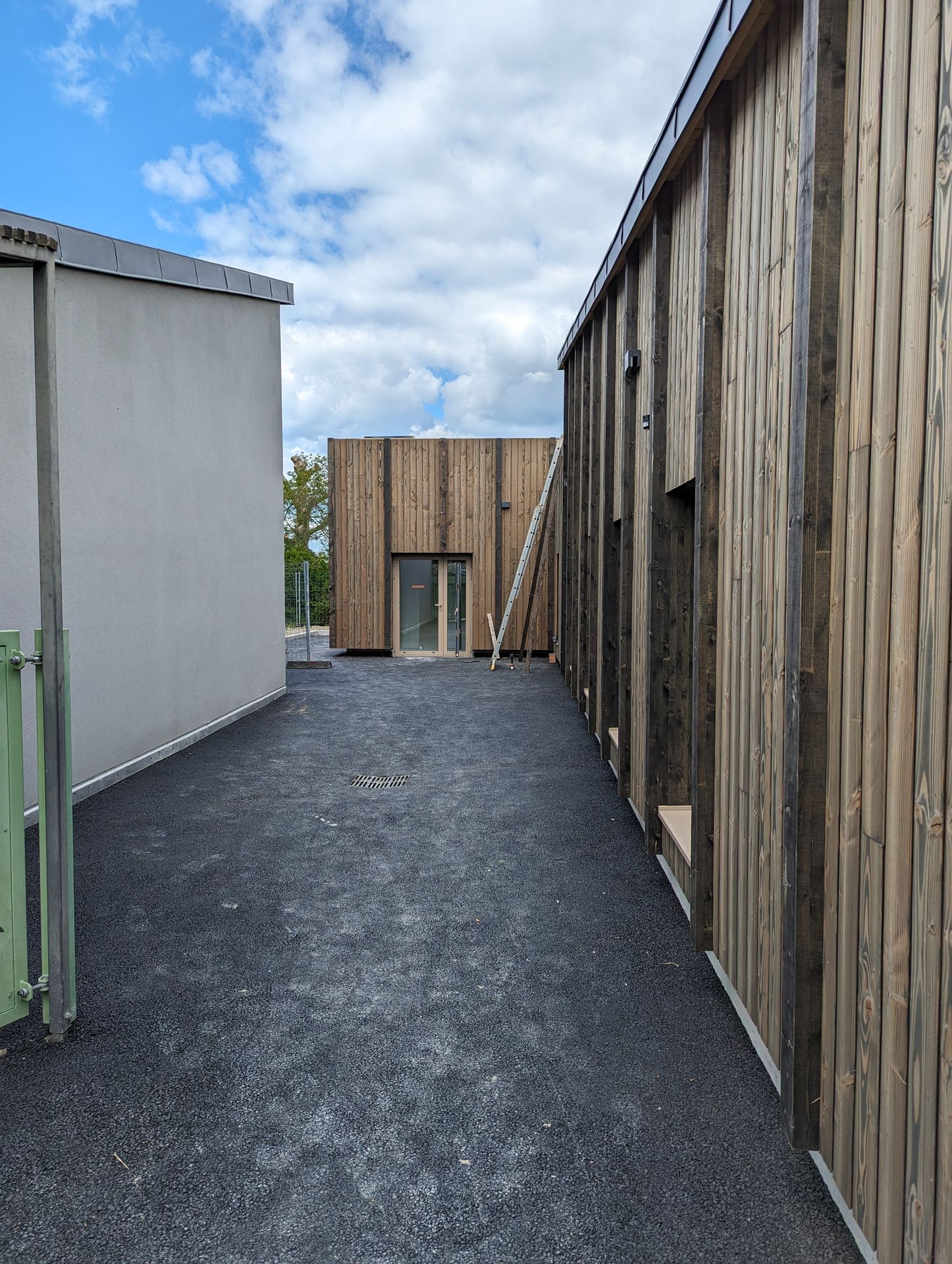

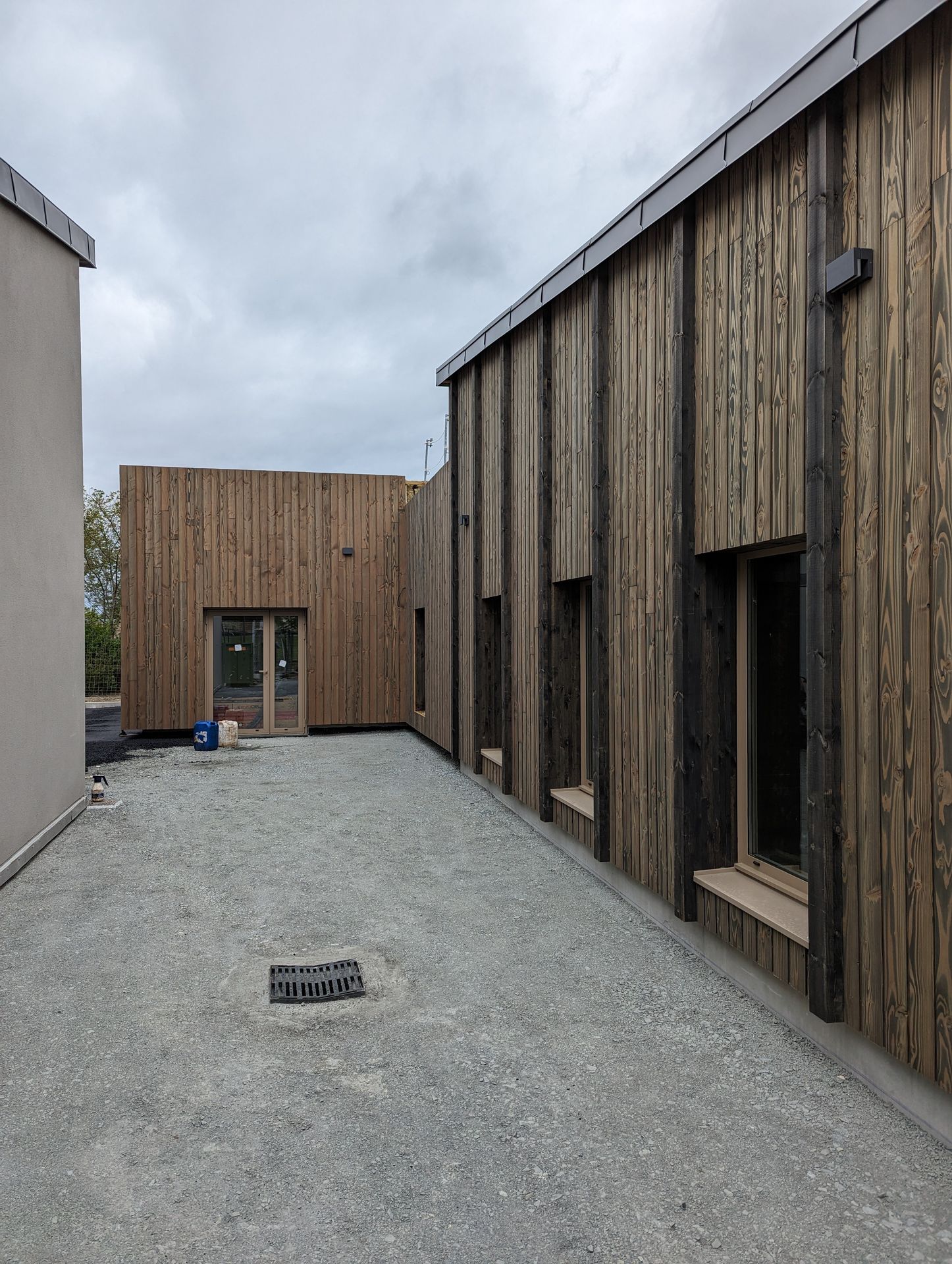

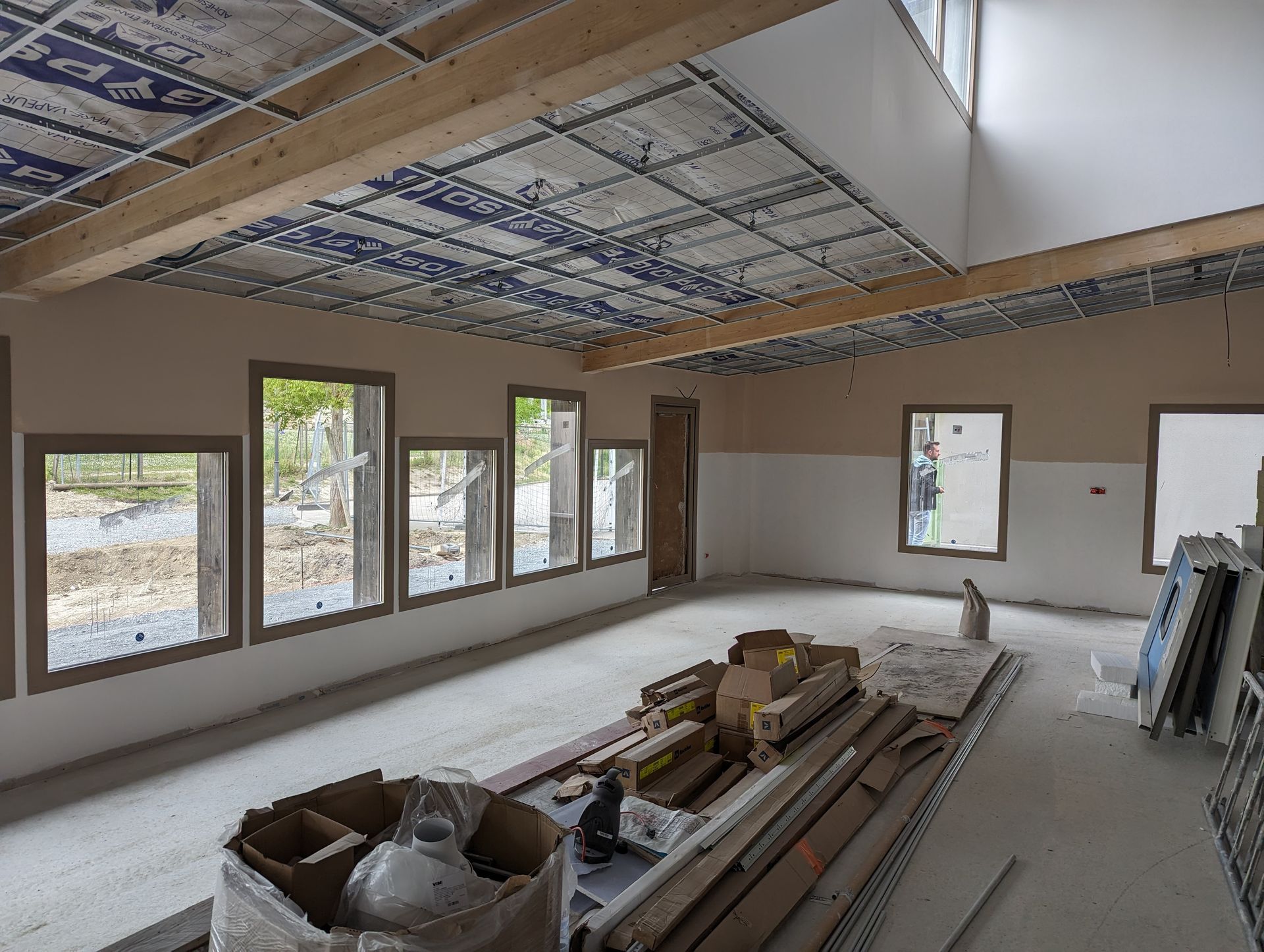

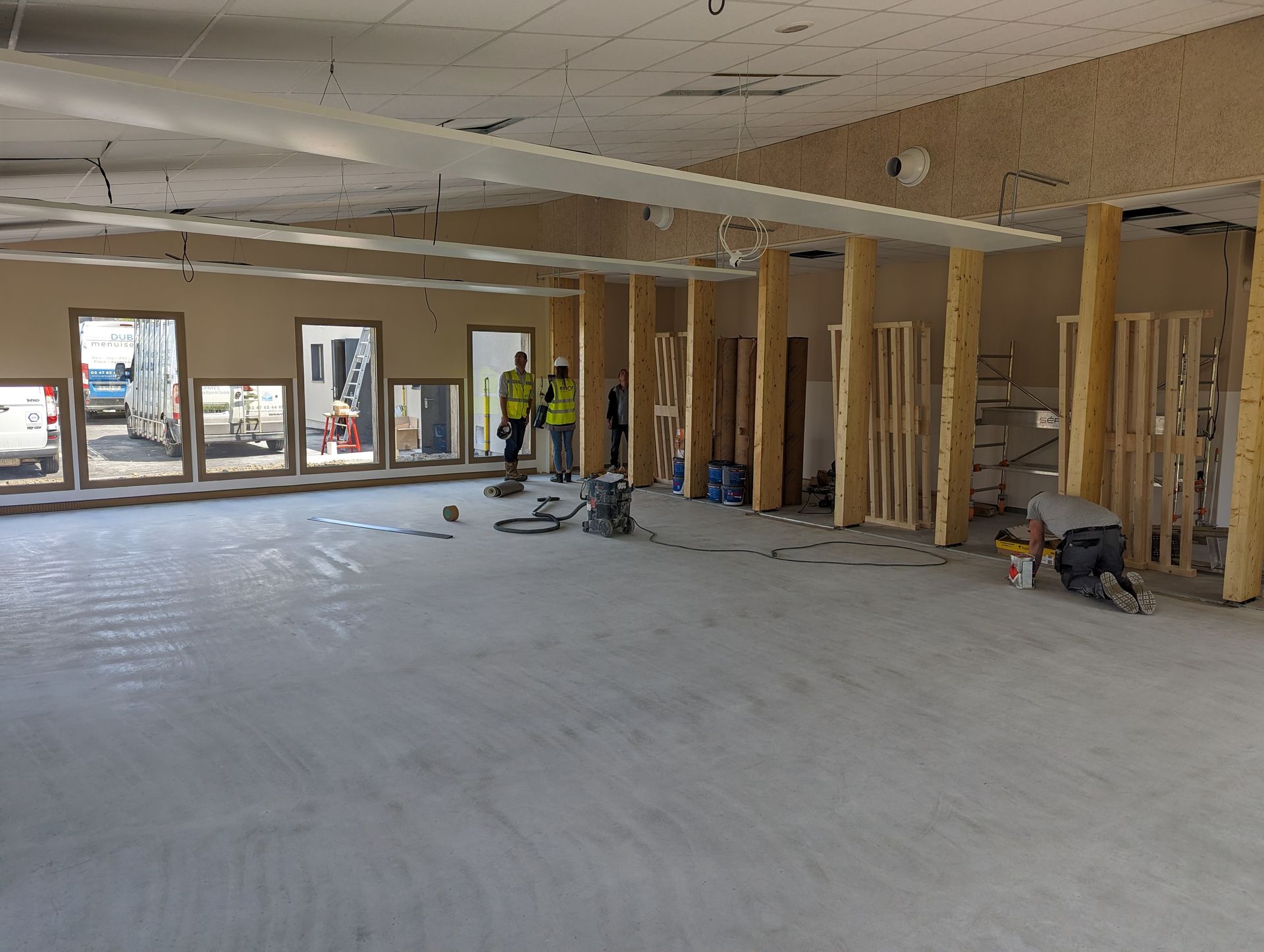

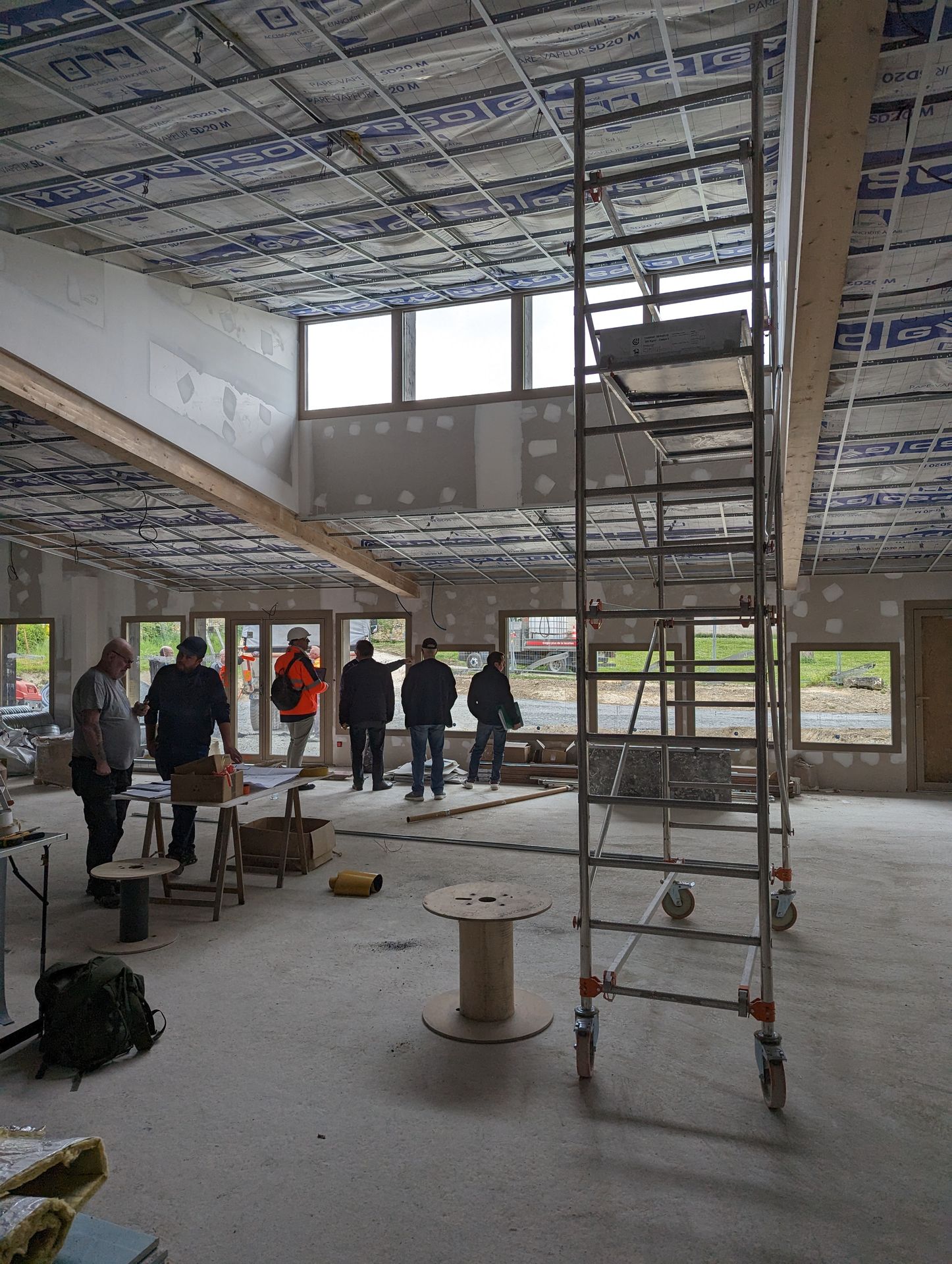

Printemps/été 2024

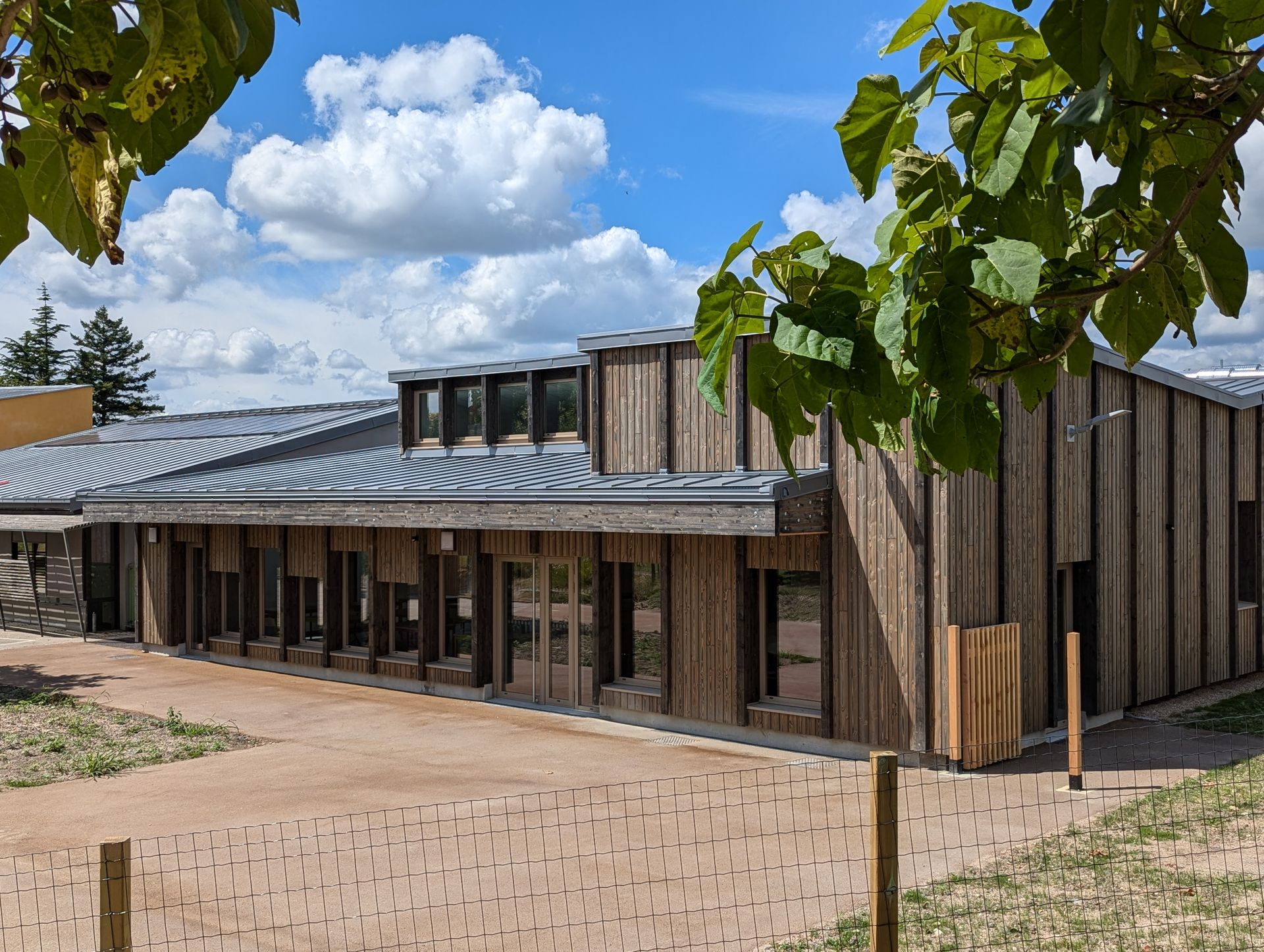

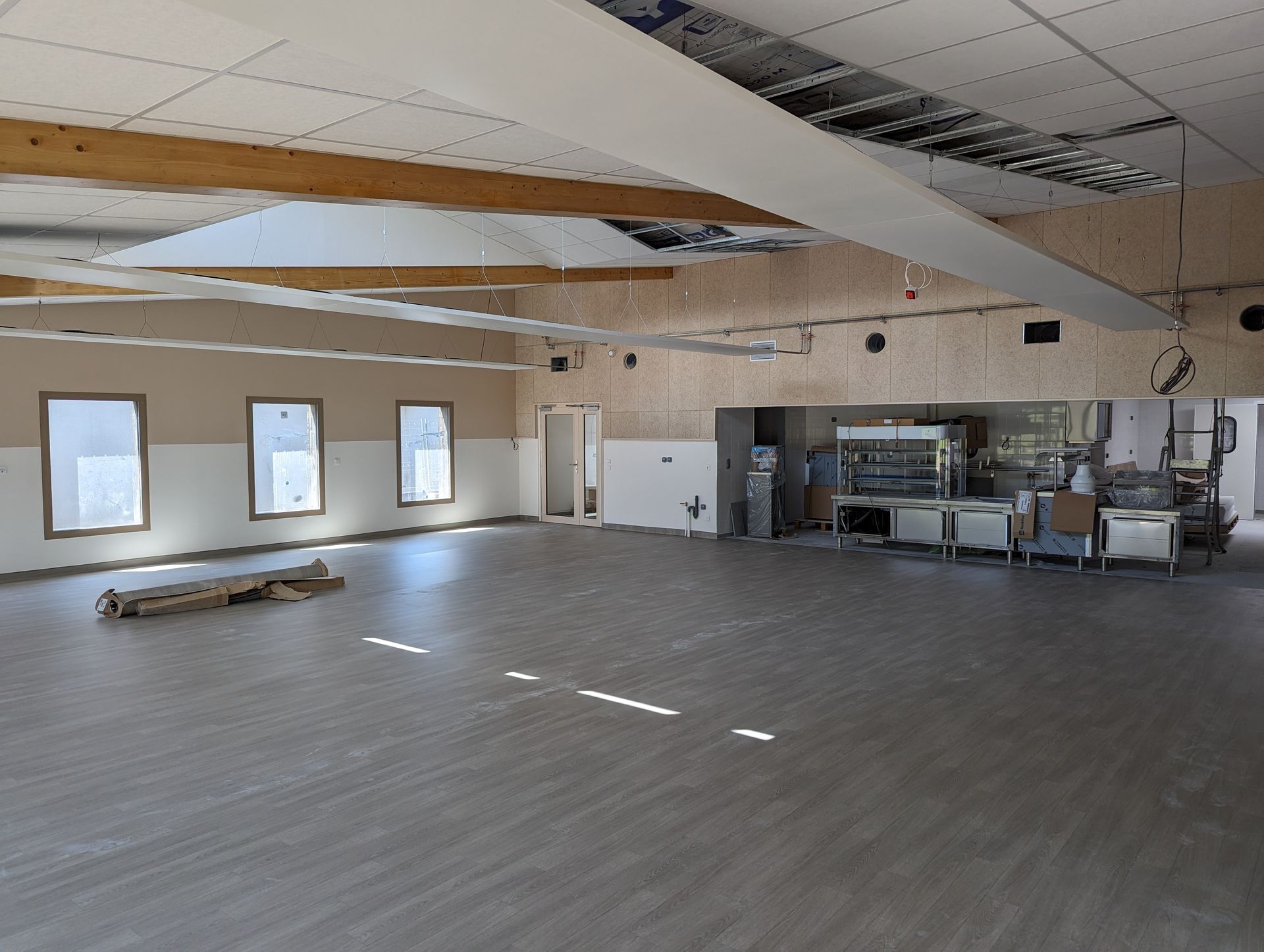

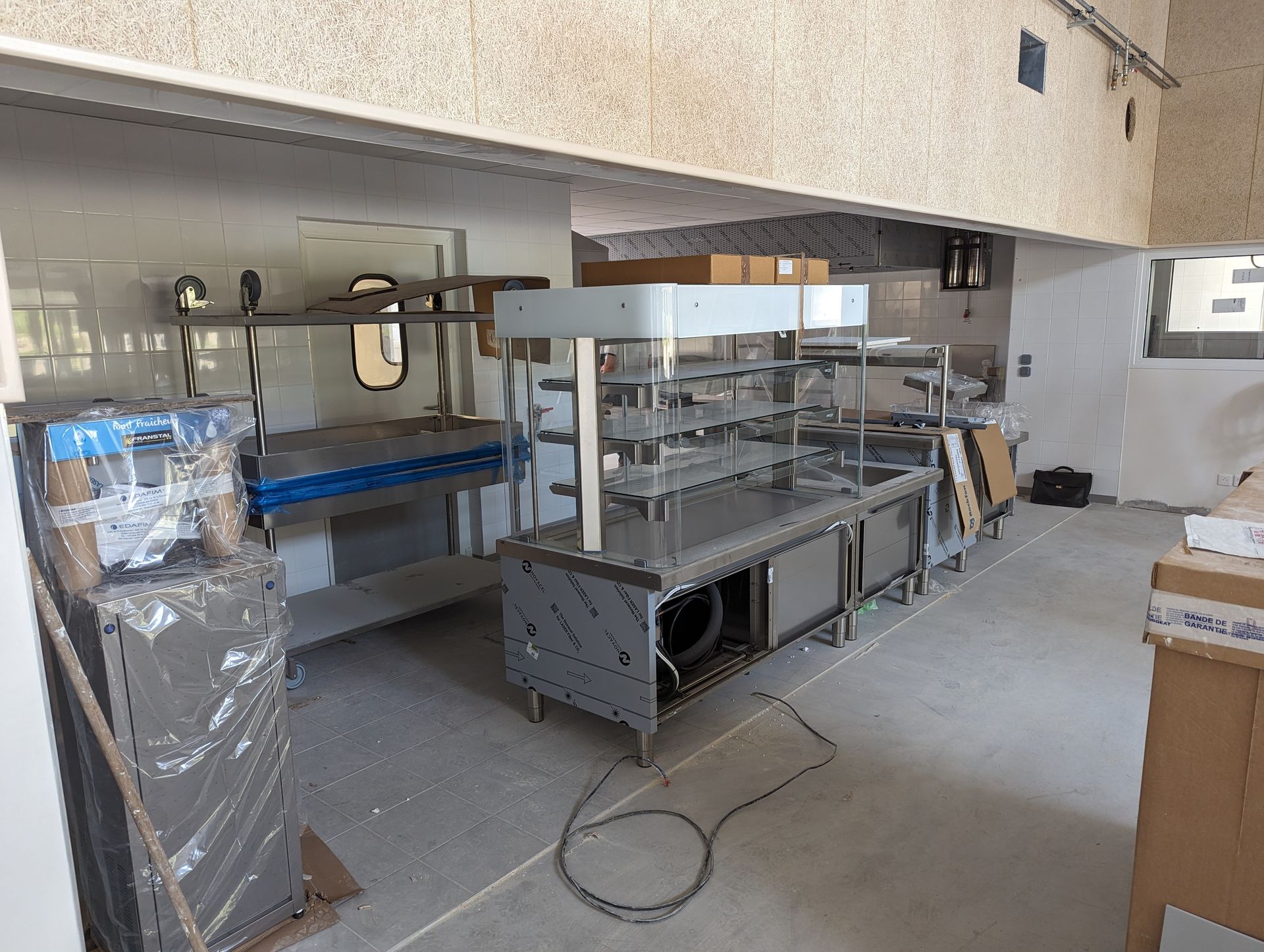

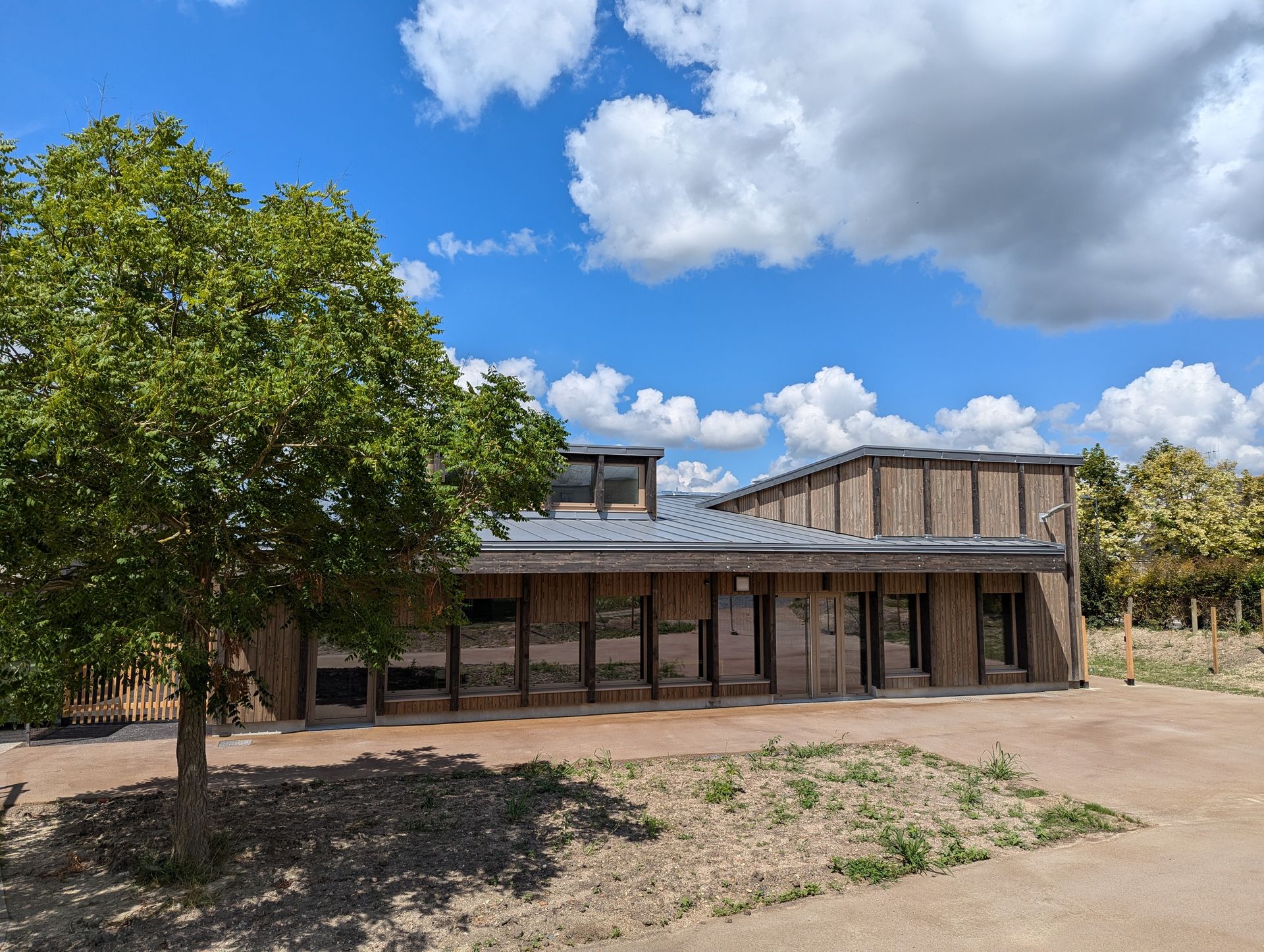

Fin du chantier de construction du restaurant scolaire.

2023

03 juillet 2023

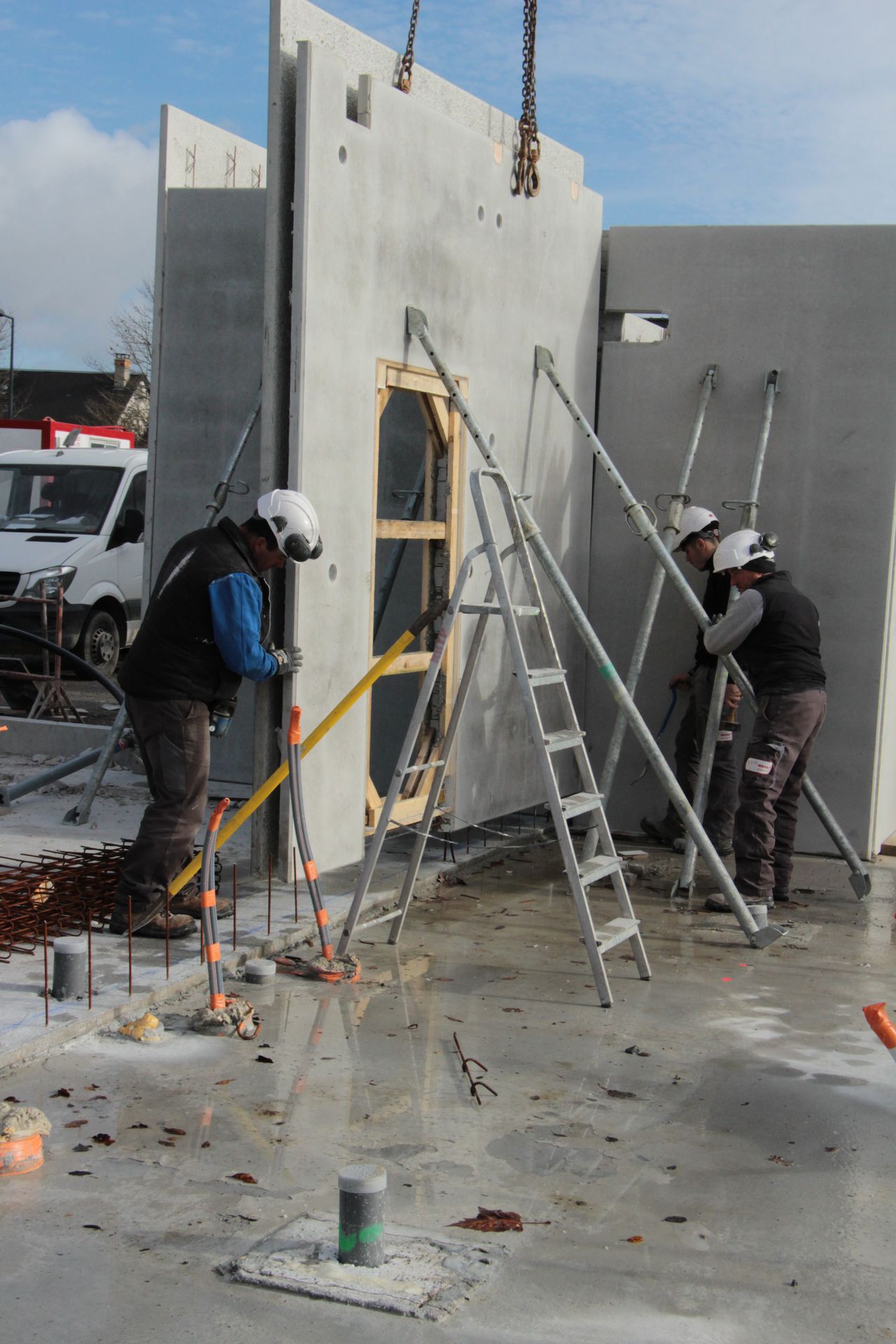

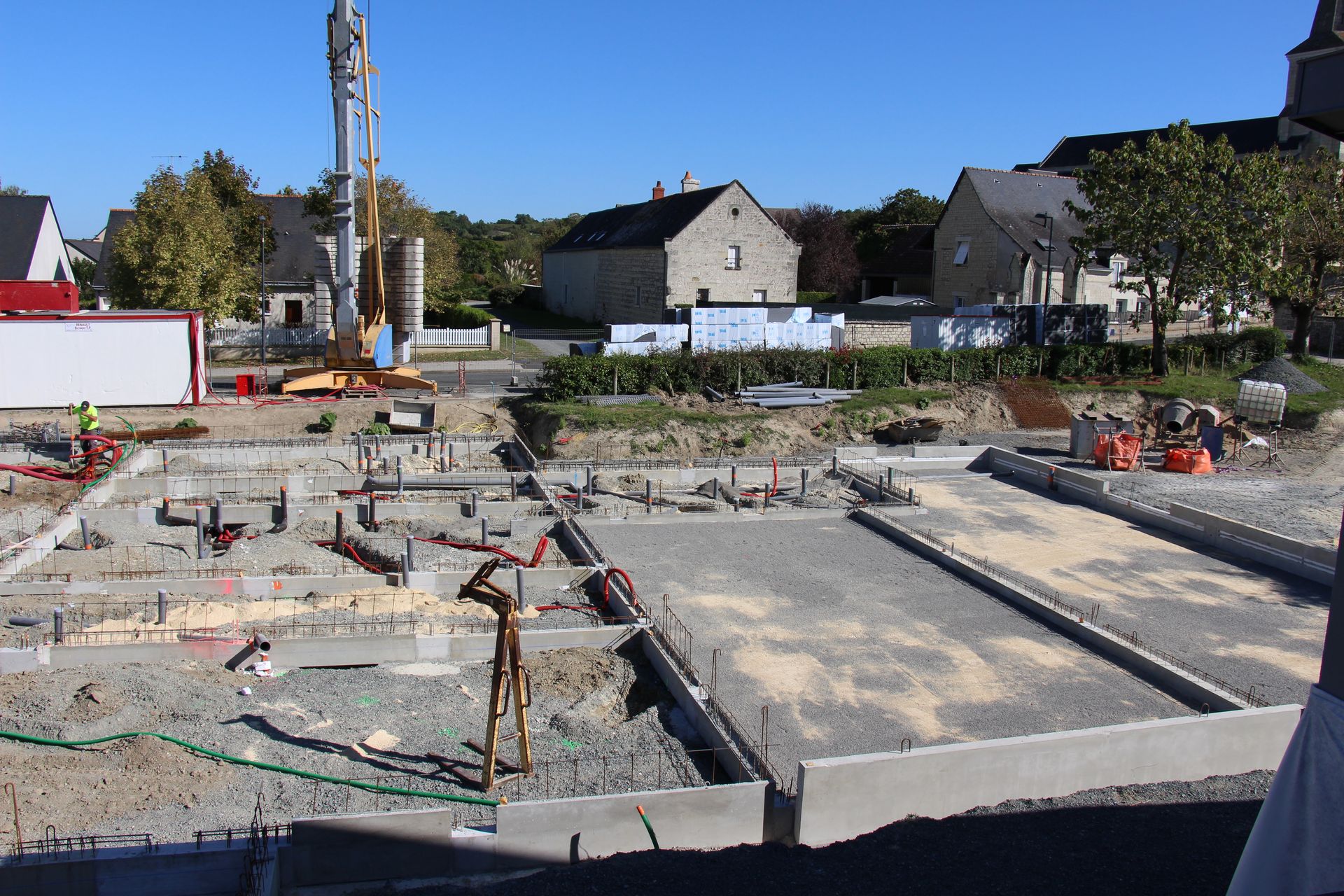

Pose de la première pierre du restaurant scolaire

2023

26 juin 2023

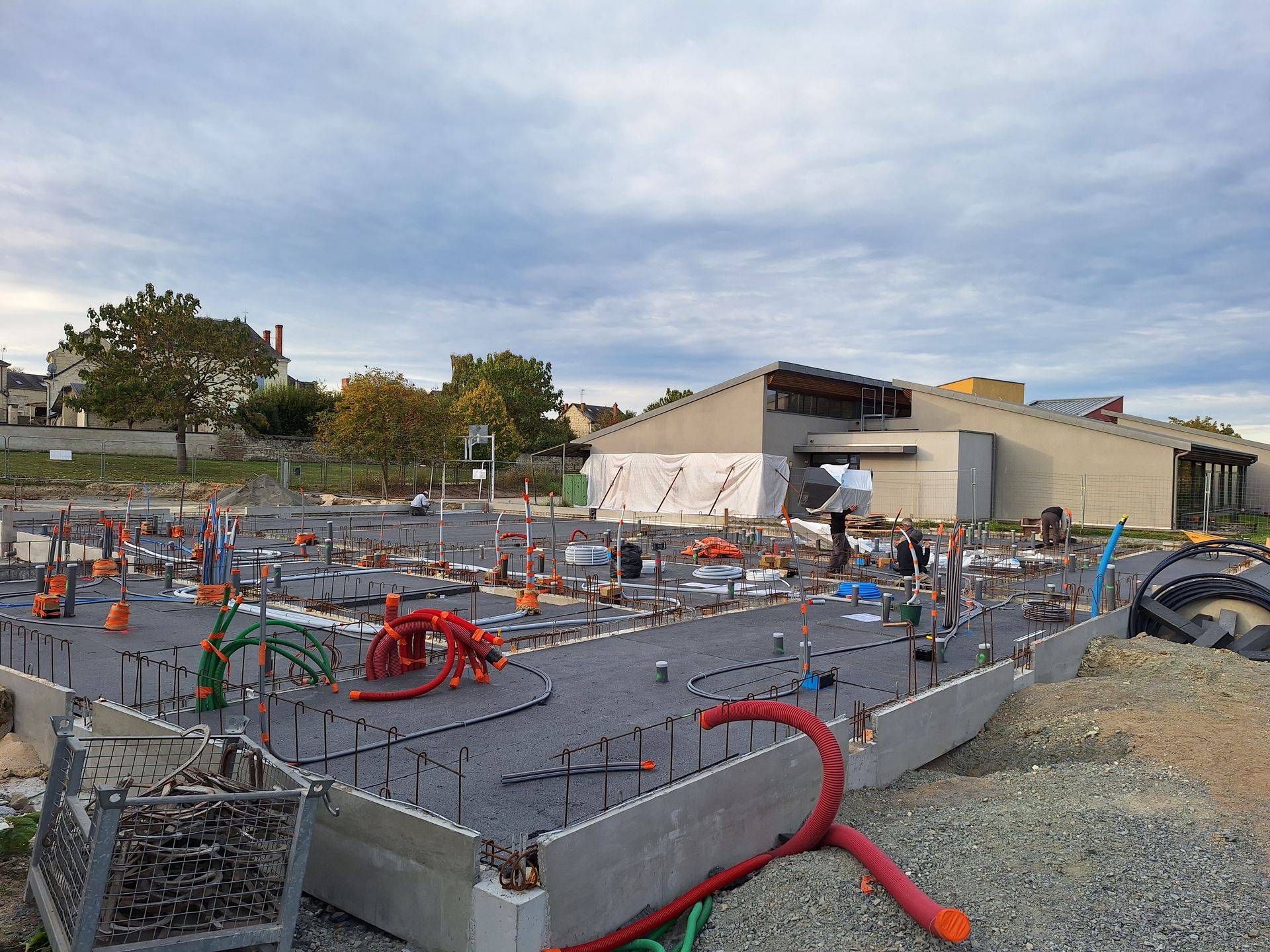

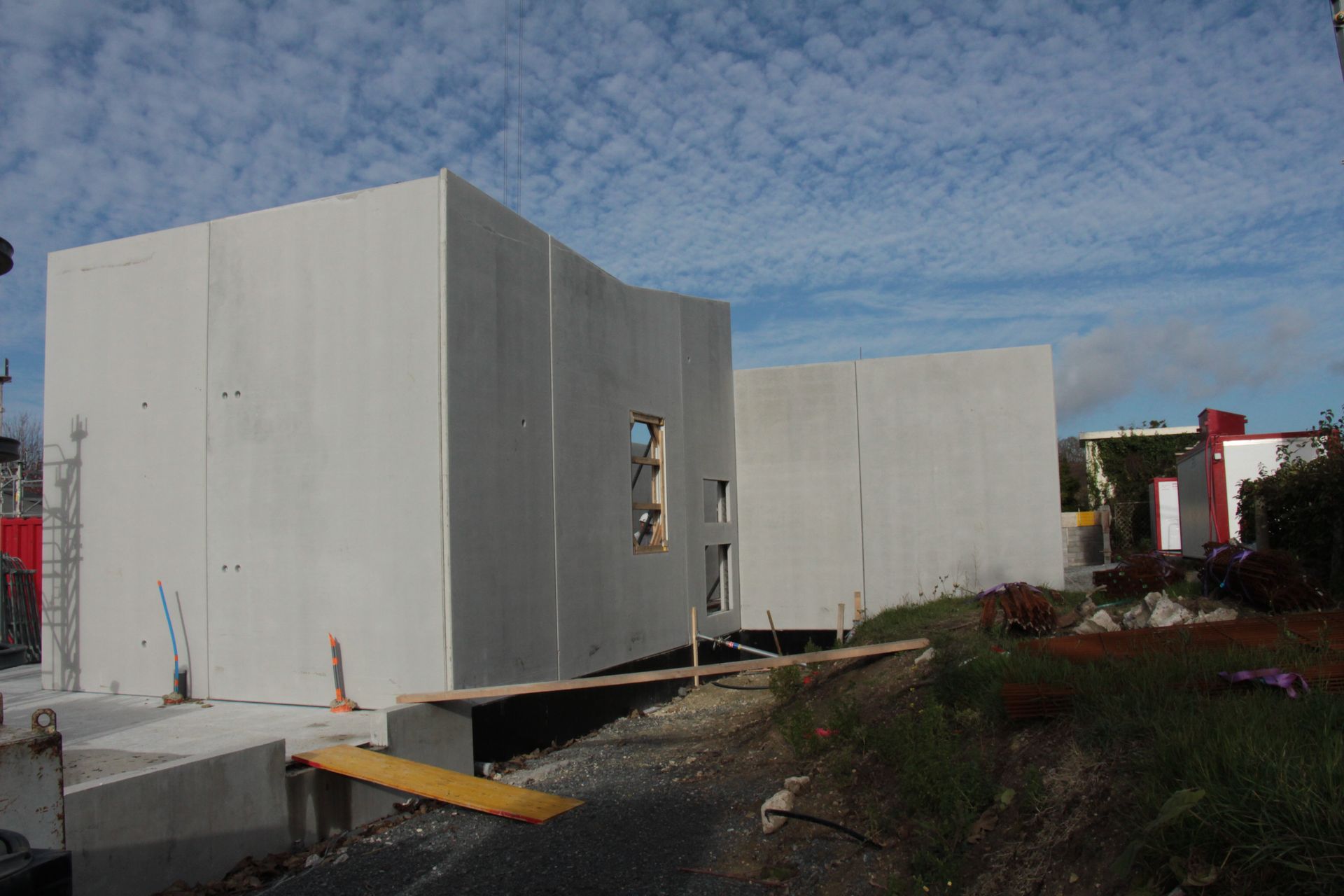

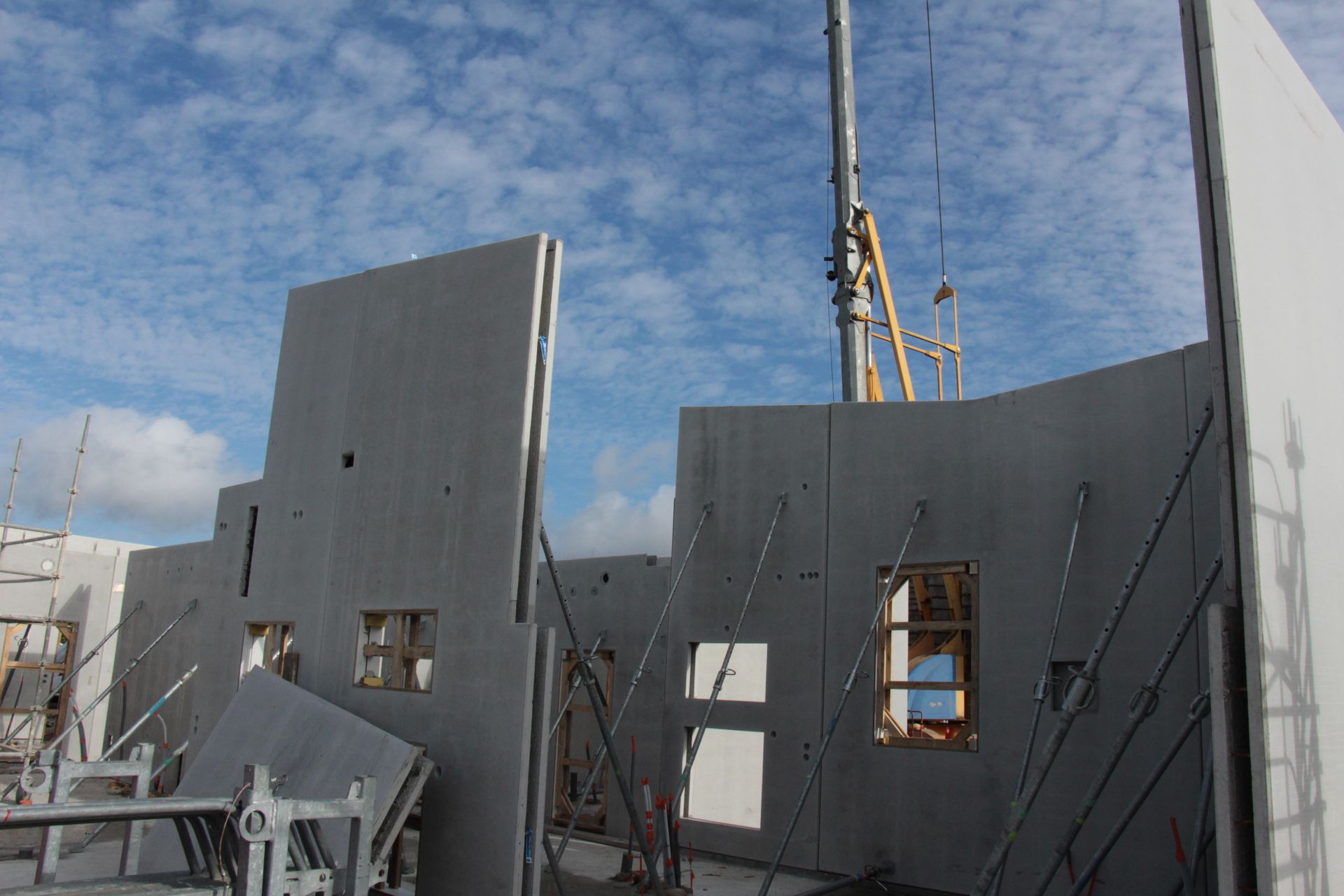

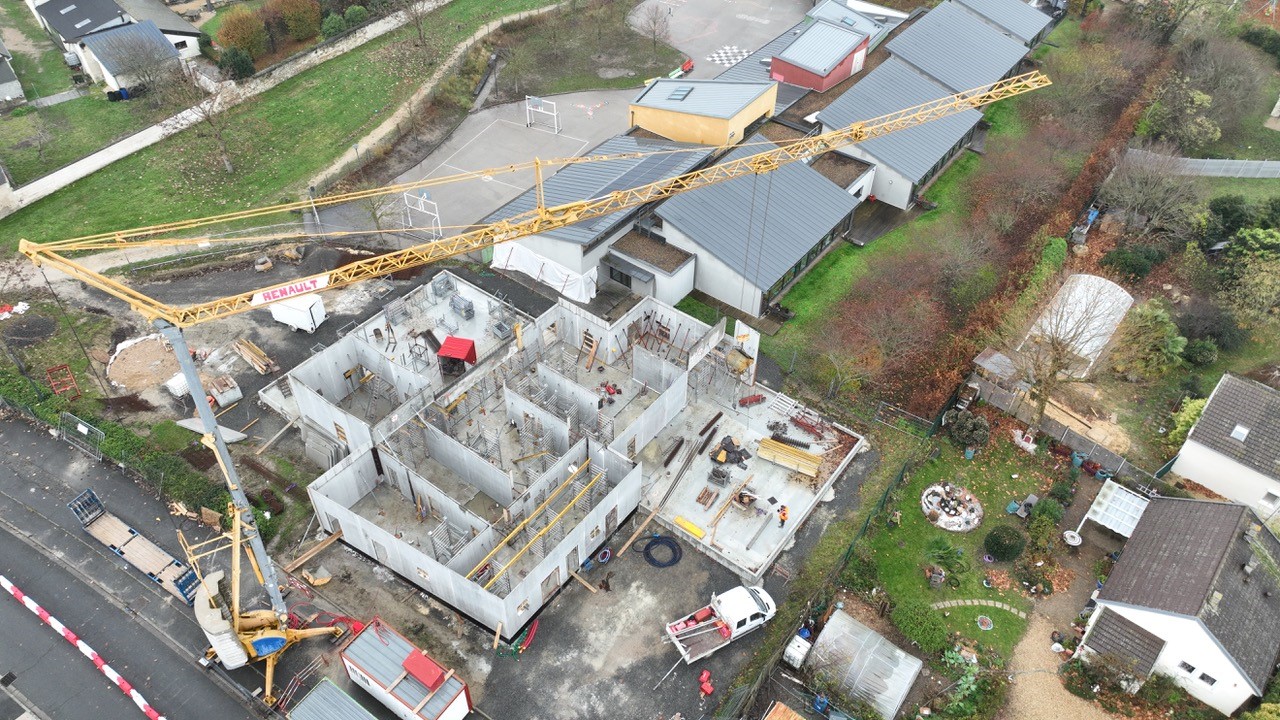

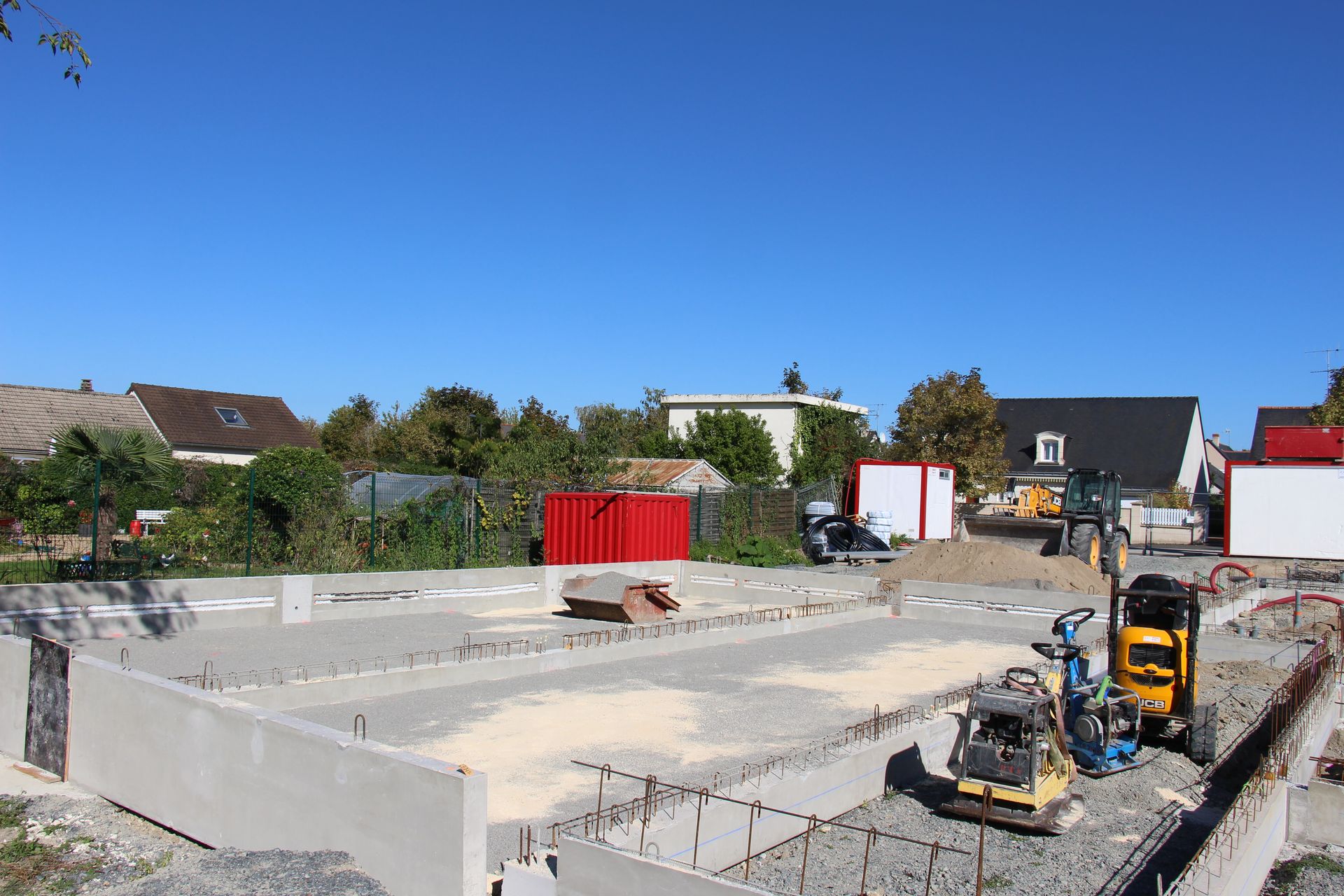

Début des travaux de terrassement.

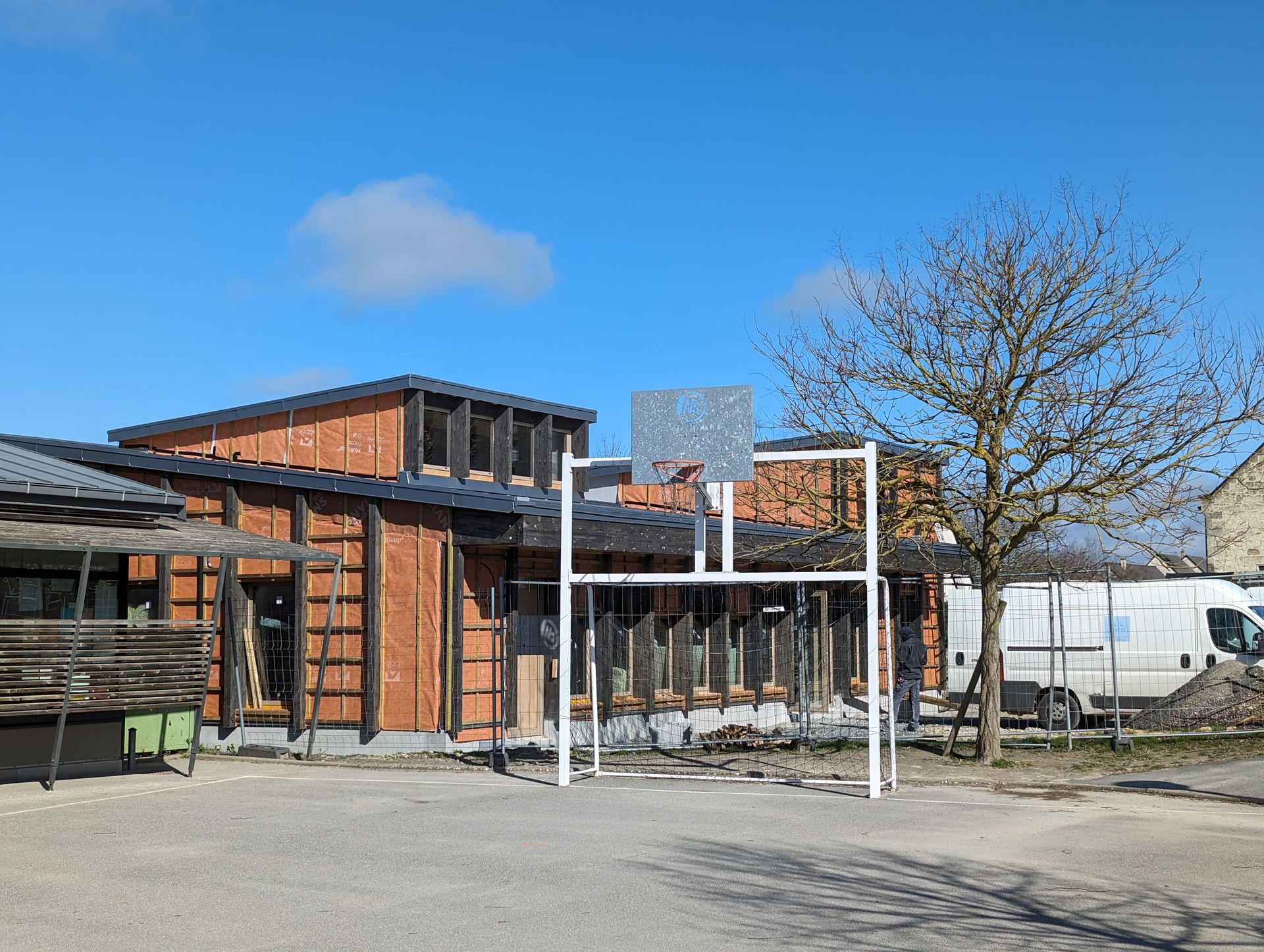

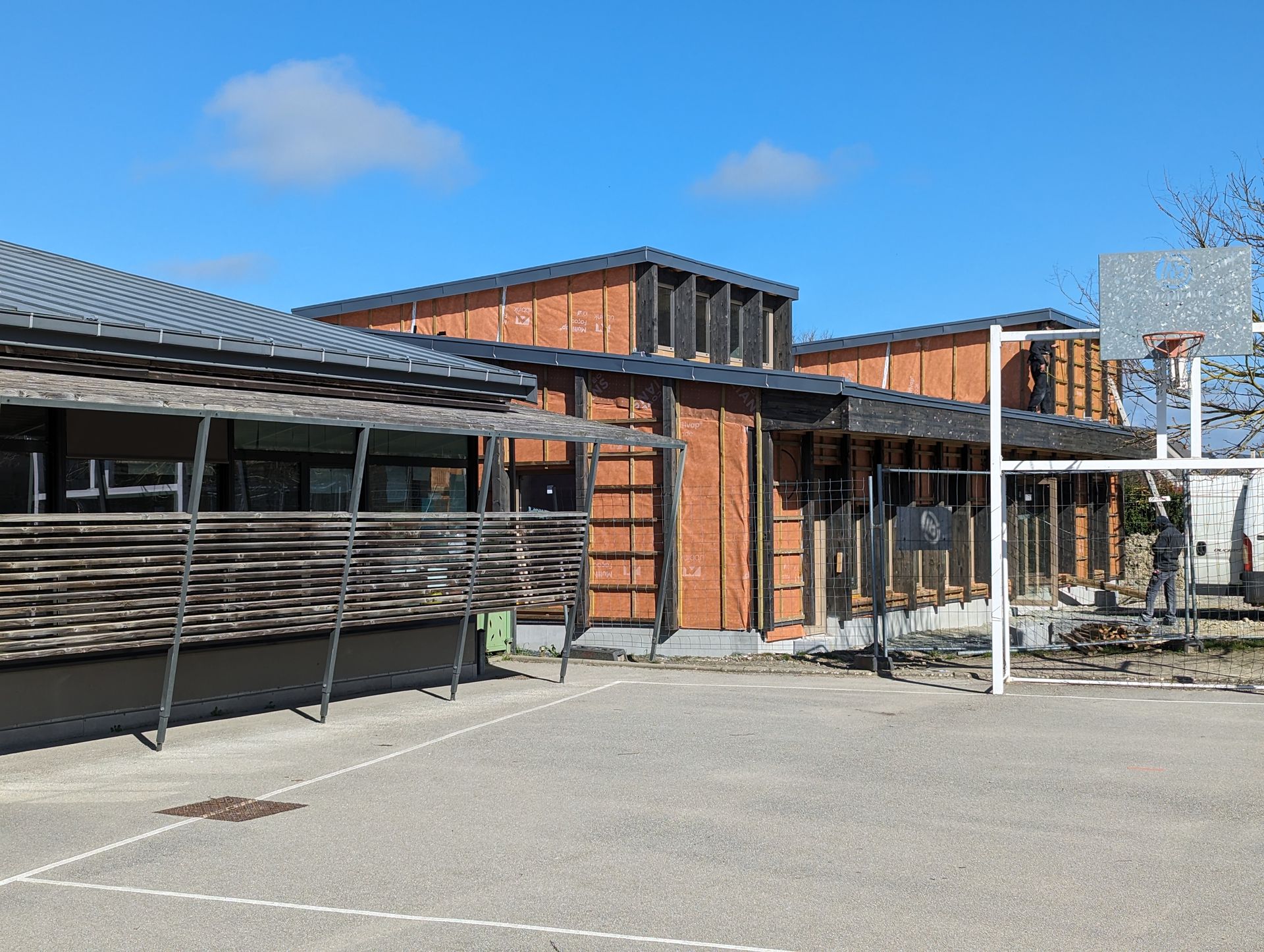

2023

Mai 2023

Phase de préparation du chantier

 Janvier/avril 2023

Lancement d'un nouveau marché de travaux, négociations avec les entreprises.

2022

2e semestre 2022

Recherche de pistes d'économie et adaptation du projet.

 1er semestre 2022

Lancement du marché de travaux, classé sans suite compte tenu d'un surcout d'environ 40%.

2021

2e semestre 2021

Définition des besoins et réalisation du cahier des charges du futur restaurant scolaire.

2021

1er semestre 2021

Lancement du marché de maîtrise d'œuvre (architecte), audition des candidats et sélection du cabinet Crea'ture Architectes.

2020

Septembre 2020

Premier comité de pilotage communal et lancement des études par l'Agence Départementale d'Aide aux Collectivités
